Thi công dầm sàn là một trong những công đoạn quan trọng trong quá trình xây dựng nhà phố dân dụng, bởi chất lượng dầm sàn ảnh hưởng trực tiếp đến độ chắc chắn, khả năng chịu lực và sự ổn định lâu dài của công trình. Để đảm bảo kết cấu đúng thiết kế, quá trình thi công dầm sàn cần được thực hiện theo từng bước rõ ràng. Vậy quy trình thi công dầm sàn tại nhà phố gồm những bước nào và cần lưu ý gì để đảm bảo đúng kỹ thuật? Cùng King Home tìm hiểu chi tiết ngay sau đây.

1. Dầm sàn là gì? Vai trò của việc thi công dầm sàn trong công trình
1.1. Dầm sàn là gì?
Dầm là một cấu kiện chịu lực dạng thanh, chủ yếu chịu uốn, thường được bố trí theo phương ngang hoặc phương nghiêng để đỡ sàn, tường, mái và truyền tải trọng xuống các cấu kiện chịu lực như cột, vách. Dầm thường có tiết diện hình chữ nhật hoặc các dạng tiết diện khác tùy theo yêu cầu thiết kế và điều kiện chịu lực của công trình.

Dầm sàn là hệ dầm được bố trí kết hợp với bản sàn, có nhiệm vụ tiếp nhận tải trọng từ sàn và các cấu kiện bên trên, sau đó truyền tải xuống cột, vách và hệ móng. Tùy quy mô và phương án kết cấu, hệ dầm có thể được bố trí theo nhiều phương khác nhau để đảm bảo khả năng chịu lực, độ cứng và sự ổn định cho sàn.

1.2. Vai trò của dầm sàn trong công trình
Dầm sàn là cấu kiện quan trọng trong hệ kết cấu, có nhiệm vụ tiếp nhận tải trọng từ bản sàn và các bộ phận bên trên, sau đó truyền tải trọng đến cột, vách và hệ móng. Đồng thời, hệ dầm còn góp phần liên kết các cấu kiện, tăng độ cứng và đảm bảo sự ổn định cho công trình.
Các vai trò chính của việc thi công dầm sàn gồm:
- Chịu lực và chịu uốn: Dầm trực tiếp đỡ bản sàn và các tải trọng tác động lên sàn, đồng thời chịu lực uốn trong quá trình sử dụng.
- Truyền tải trọng: Tiếp nhận tải trọng từ sàn, tường, người và đồ đạc, sau đó truyền xuống cột, vách và tiếp tục phân bổ xuống móng
- Liên kết các cấu kiện: Dầm giúp liên kết sàn với cột, vách và các bộ phận kết cấu khác, tạo thành một hệ thống làm việc thống nhất.
- Tăng độ cứng và ổn định: Hệ dầm được bố trí hợp lý giúp tăng độ cứng cho sàn, hạn chế tình trạng võng, nứt hoặc biến dạng quá mức trong quá trình sử dụng.
- Phân phối tải trọng: Dầm góp phần phân bố tải trọng đến các điểm tựa theo đúng sơ đồ kết cấu, giúp công trình làm việc ổn định và an toàn hơn.

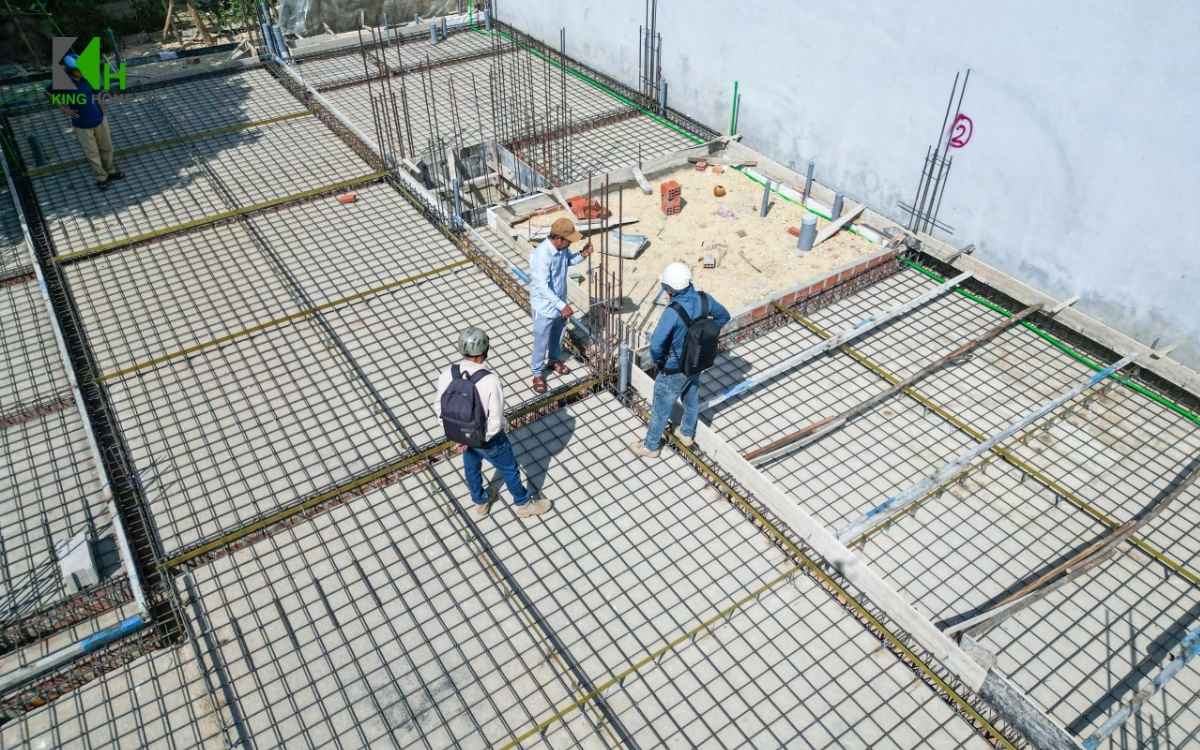

2. Những ưu điểm và nhược điểm của dầm sàn trong xây dựng nhà phố
2.1. Những ưu điểm của dầm sàn trong xây dựng nhà phố
Hệ dầm sàn kết hợp giữa dầm bê tông cốt thép và bản sàn, tạo thành một hệ kết cấu liên kết chặt chẽ và cùng tham gia chịu lực. Nhờ đó, tải trọng từ sàn và các bộ phận bên trên được tiếp nhận, phân phối và truyền xuống hệ cột, vách theo đúng phương án kết cấu.
Một số ưu điểm nổi bật của dầm sàn trong xây dựng nhà phố gồm:
- Khả năng chịu lực tốt: Hệ dầm sàn bê tông cốt thép có khả năng chịu tải trọng lớn, phù hợp với nhà phố nhiều tầng.
- Kết cấu ổn định, chắc chắn: Dầm và sàn được liên kết với nhau giúp tăng độ cứng cho hệ kết cấu, hạn chế tình trạng võng và biến dạng.
- Phù hợp với nhiều mặt bằng nhà phố: Có thể bố trí hệ dầm theo nhiều phương án khác nhau, đáp ứng các không gian có khẩu độ và công năng khác nhau.
- Thi công đồng bộ: Dầm và sàn thường được lắp dựng cốp pha, cốt thép và đổ bê tông theo từng tầng, giúp quá trình thi công được kiểm soát thuận tiện và liên tục.
- Độ bền cao: Khi được thiết kế, thi công và bảo dưỡng đúng kỹ thuật, hệ dầm sàn bê tông cốt thép có tuổi thọ cao và đáp ứng tốt nhu cầu sử dụng lâu dài.

2.2. Những nhược điểm của dầm sàn trong xây dựng nhà phố
Bên cạnh những ưu điểm về khả năng chịu lực và độ bền, hệ dầm sàn bê tông cốt thép cũng có một số hạn chế cần được tính toán ngay từ giai đoạn thiết kế.
- Tải trọng bản thân lớn: Bê tông cốt thép có trọng lượng tương đối lớn, do đó cần tính toán hợp lý tải trọng truyền xuống cột và móng.
- Thi công cần nhiều công đoạn: Quá trình làm cốp pha, gia công lắp đặt cốt thép, kiểm tra và đổ bê tông đòi hỏi nhiều bước và phải kiểm soát chặt chẽ.
- Khó thay đổi sau khi hoàn thiện: Vị trí dầm đã được tính toán theo hồ sơ kết cấu nên việc đục, cắt hoặc thay đổi dầm sau khi thi công có thể ảnh hưởng đến an toàn công trình.
- Chi phí vật tư và nhân công tương đối cao: Hệ dầm sàn sử dụng lượng bê tông, thép và cốp pha đáng kể, vì vậy cần dự toán vật tư và nhân công ngay từ đầu.
- Yêu cầu kỹ thuật cao: Chỉ cần sai sót ở khâu bố trí cốt thép, kích thước cốp pha, lớp bảo vệ thép hoặc quá trình đổ và bảo dưỡng bê tông đều có thể ảnh hưởng đến chất lượng dầm sàn.

3. Cấu tạo dầm sàn trong nhà phố dân dụng gồm những gì?
Trong nhà phố dân dụng, dầm sàn tạo thành một hệ kết cấu liên kết với nhau để tiếp nhận và phân bổ tải trọng của công trình. Hiểu đơn giản, sàn chịu tải, dầm tiếp nhận tải từ sàn và truyền xuống cột, sau đó tải trọng tiếp tục được truyền xuống móng.

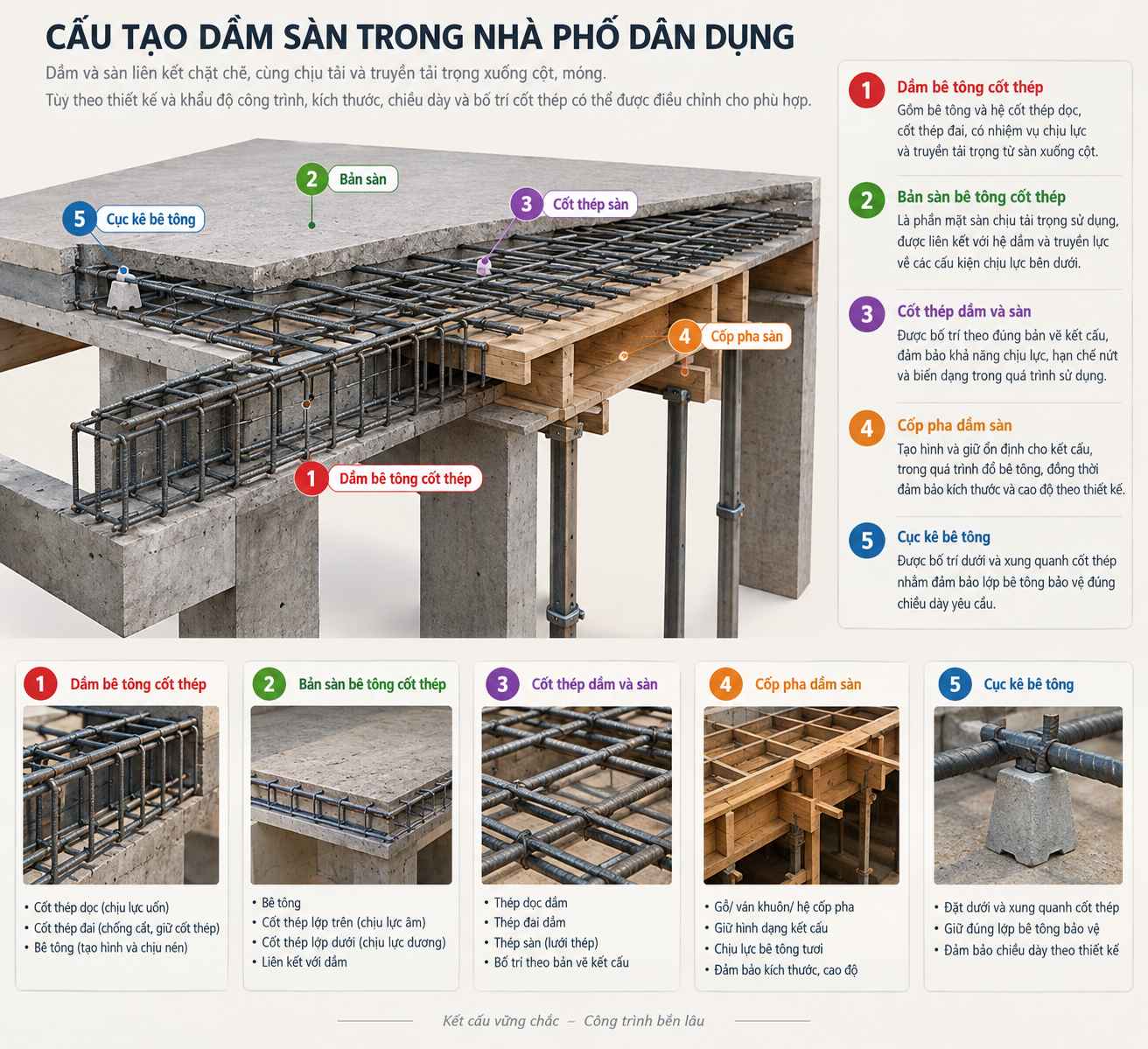

Một hệ dầm sàn bê tông cốt thép thường gồm:
- Cốt thép dầm: gồm thép dọc chịu lực và thép đai, được bố trí theo tính toán kết cấu.
- Cốt thép sàn: gồm thép lớp trên, lớp dưới và thép tăng cường tại những vị trí cần thiết.
- Bê tông: bao bọc hệ cốt thép, tạo thành kết cấu dầm sàn có khả năng chịu lực và độ ổn định cao.
- Cốp pha dầm sàn: có nhiệm vụ định hình kết cấu, giữ đúng kích thước và cao độ trong quá trình đổ bê tông.
- Cục kê bê tông: đặt tại các vị trí phù hợp để giữ cốt thép đúng cao độ, đồng thời đảm bảo lớp bê tông bảo vệ theo thiết kế.

Với mỗi công trình, kích thước dầm, chiều dày sàn cũng như đường kính và cách bố trí cốt thép sẽ được tính toán riêng dựa trên mặt bằng, khẩu độ và tải trọng thực tế.

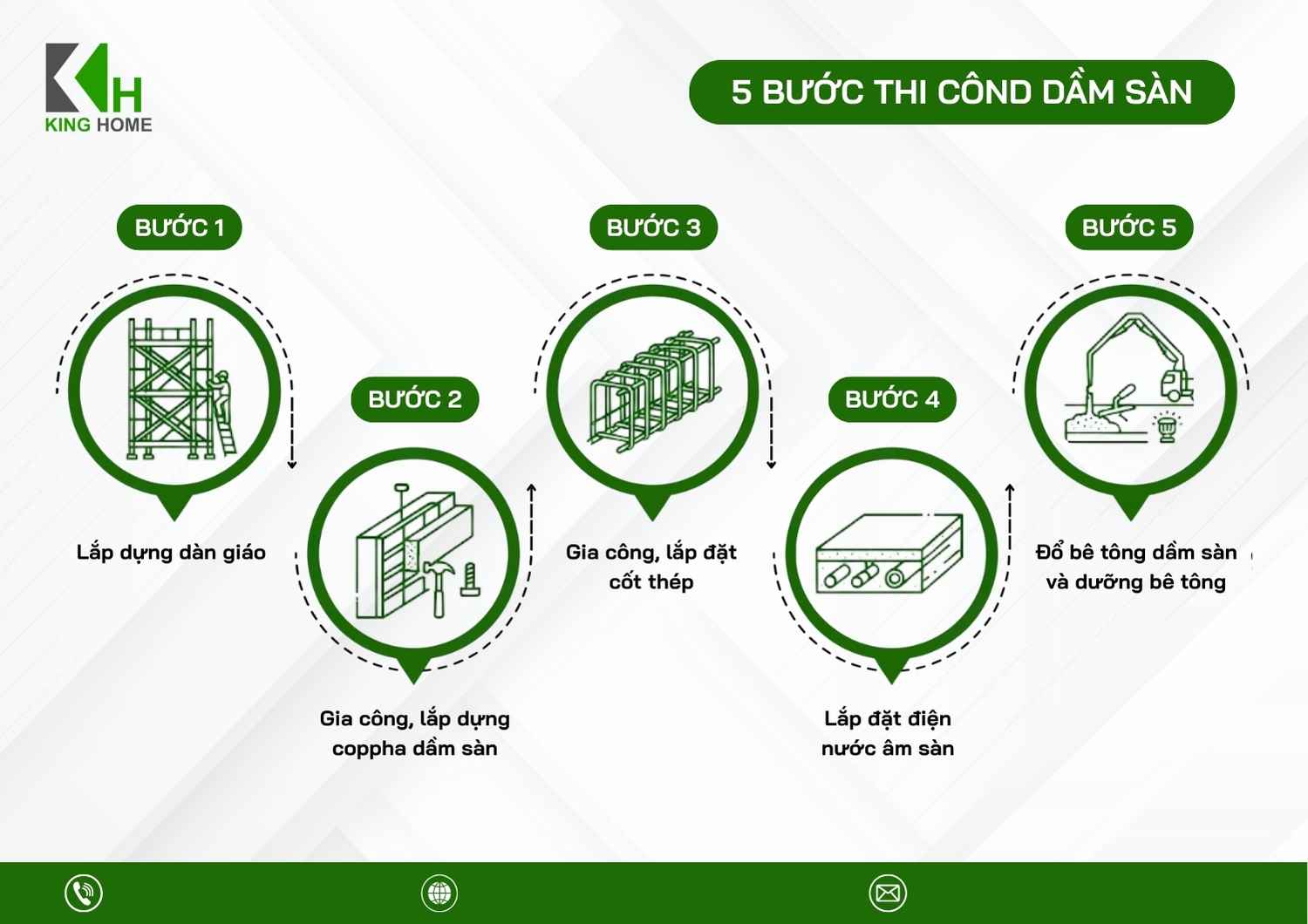

4. Quy trình thi công dầm sàn đúng kỹ thuật tại nhà phố dân dụng
Để đảm bảo thi công dầm sàn đúng kích thước, cao độ và yêu cầu chịu lực, từng công đoạn từ lắp dựng giàn giáo, cốp pha, cốt thép đến đổ và bảo dưỡng bê tông đều cần được thực hiện đúng trình tự. Dưới đây là quy trình thi công dầm sàn gồm 5 bước tại nhà phố dân dụng mà chủ đầu tư có thể tham khảo:

4.1. Lắp dựng giàn giáo
Chuẩn bị vật liệu để lắp dựng giàn giáo:

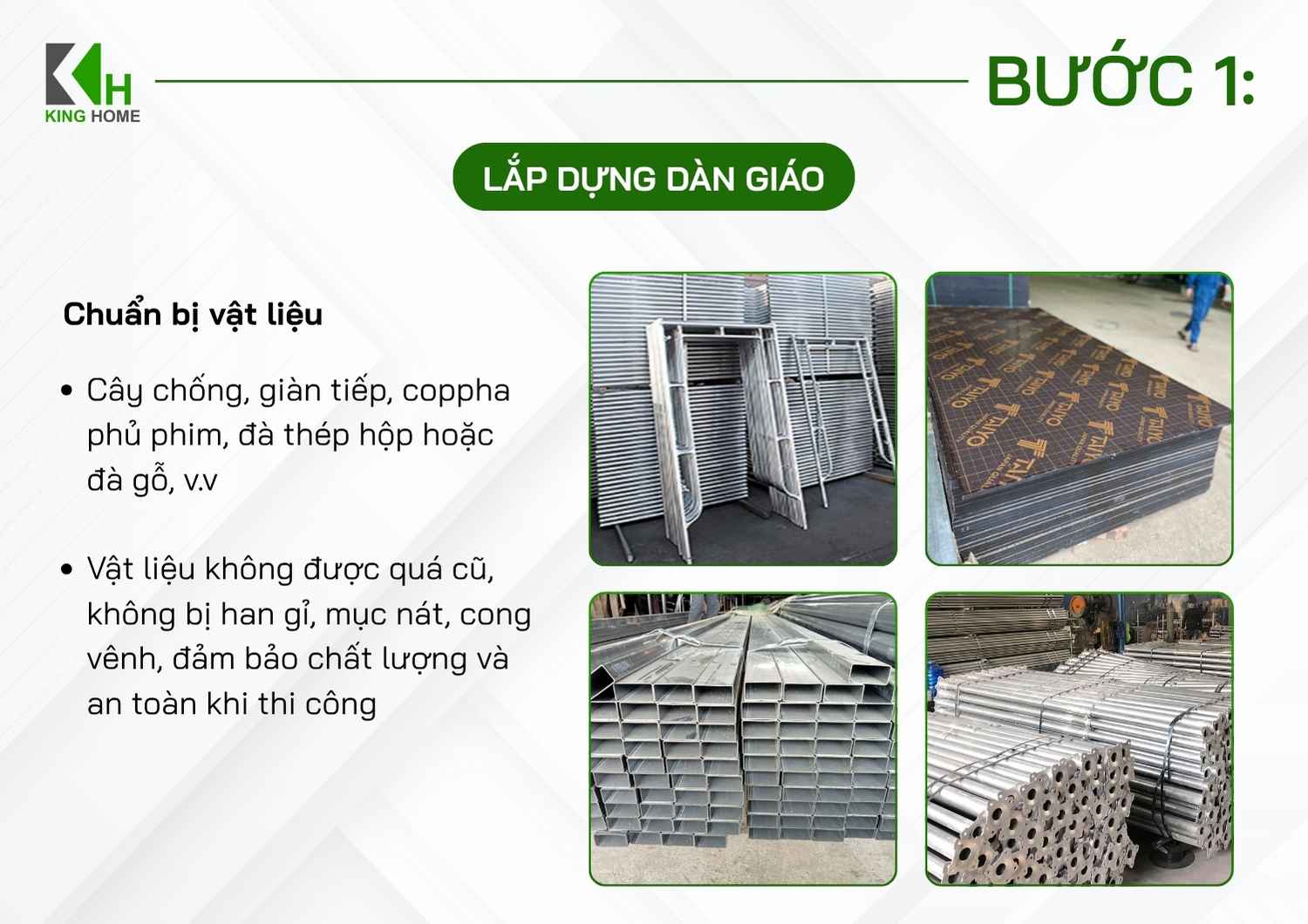

- Trước khi lắp dựng, cần kiểm tra và chuẩn bị đầy đủ vật tư như cây chống, giàn giáo, đà thép hộp hoặc đà gỗ, ván khuôn phủ phim và các phụ kiện liên kết.
- Vật liệu sử dụng phải đảm bảo chất lượng, không cong vênh, mục nát hoặc han gỉ quá mức, đồng thời đáp ứng yêu cầu chịu lực và an toàn trong quá trình thi công.

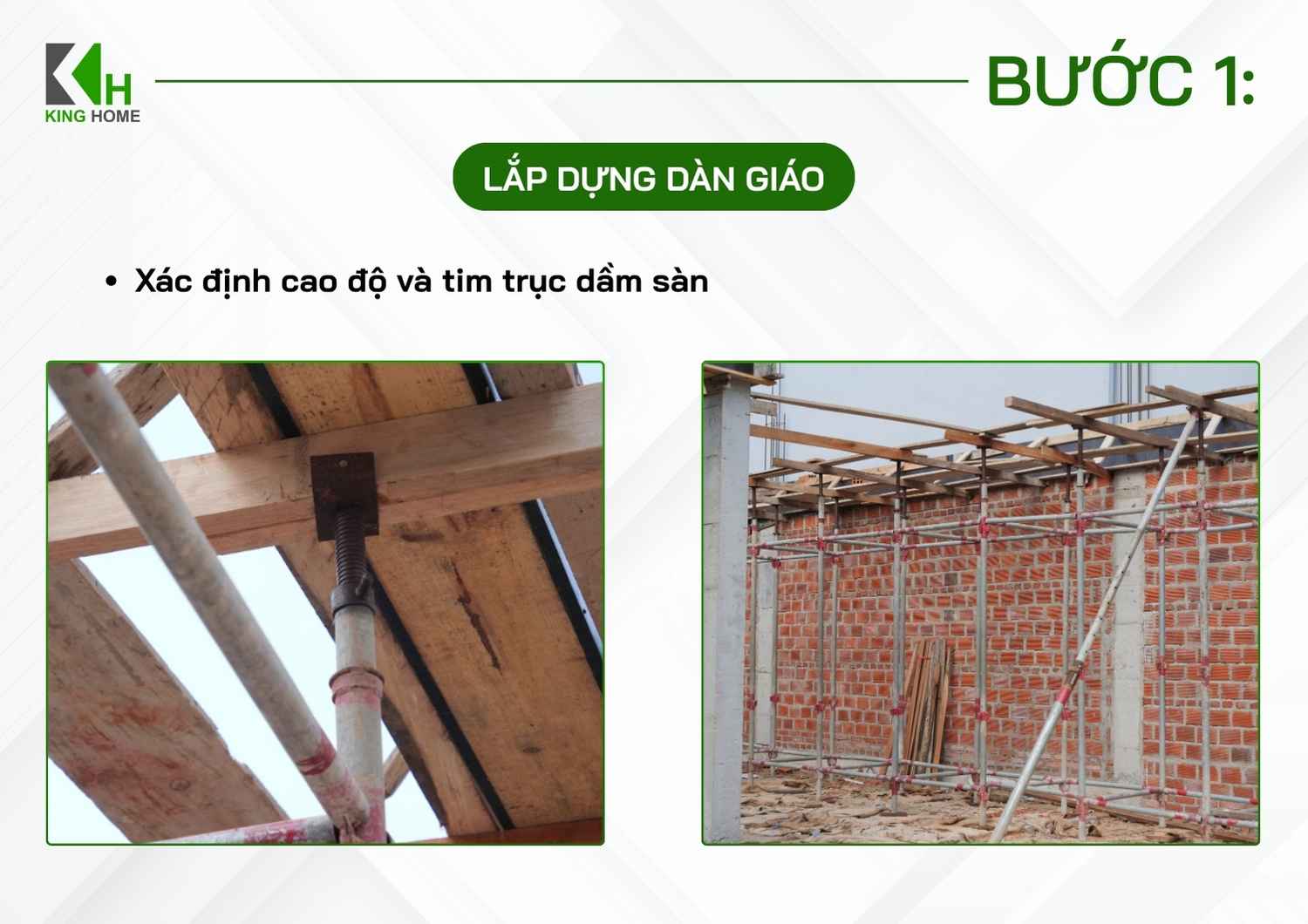

- Xác định cao độ và tim trục dầm sàn: Đây là bước đầu tiên để xác định chính xác vị trí, cao độ của hệ dầm sàn và làm cơ sở cho việc lắp dựng giàn giáo, cốp pha.

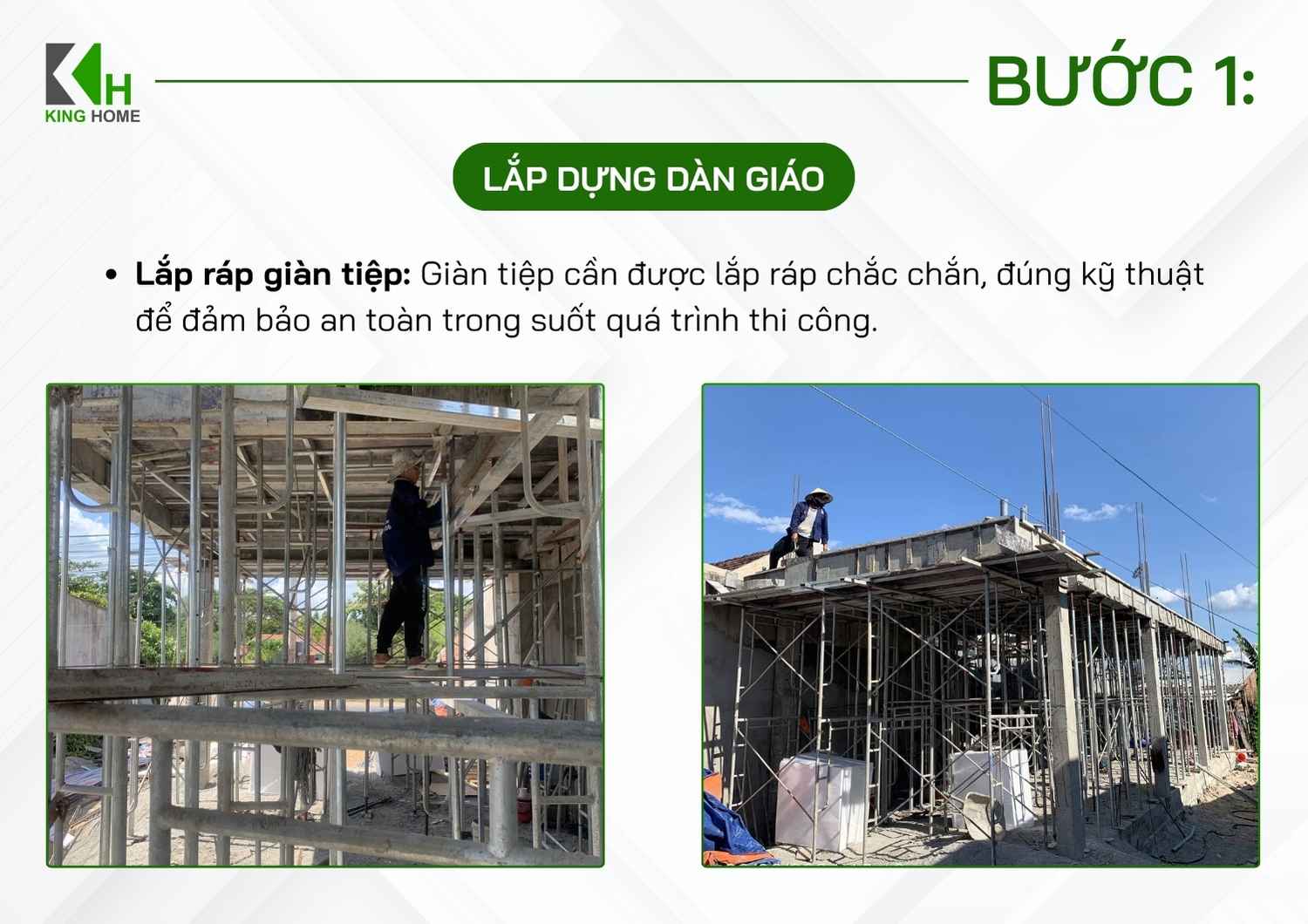

- Lắp dựng giàn giáo: Giàn giáo và cây chống được bố trí theo đúng vị trí, khoảng cách và cao độ thiết kế. Các mối nối, khóa giàn và điểm liên kết cần được kiểm tra chắc chắn trước khi chuyển sang bước tiếp theo.

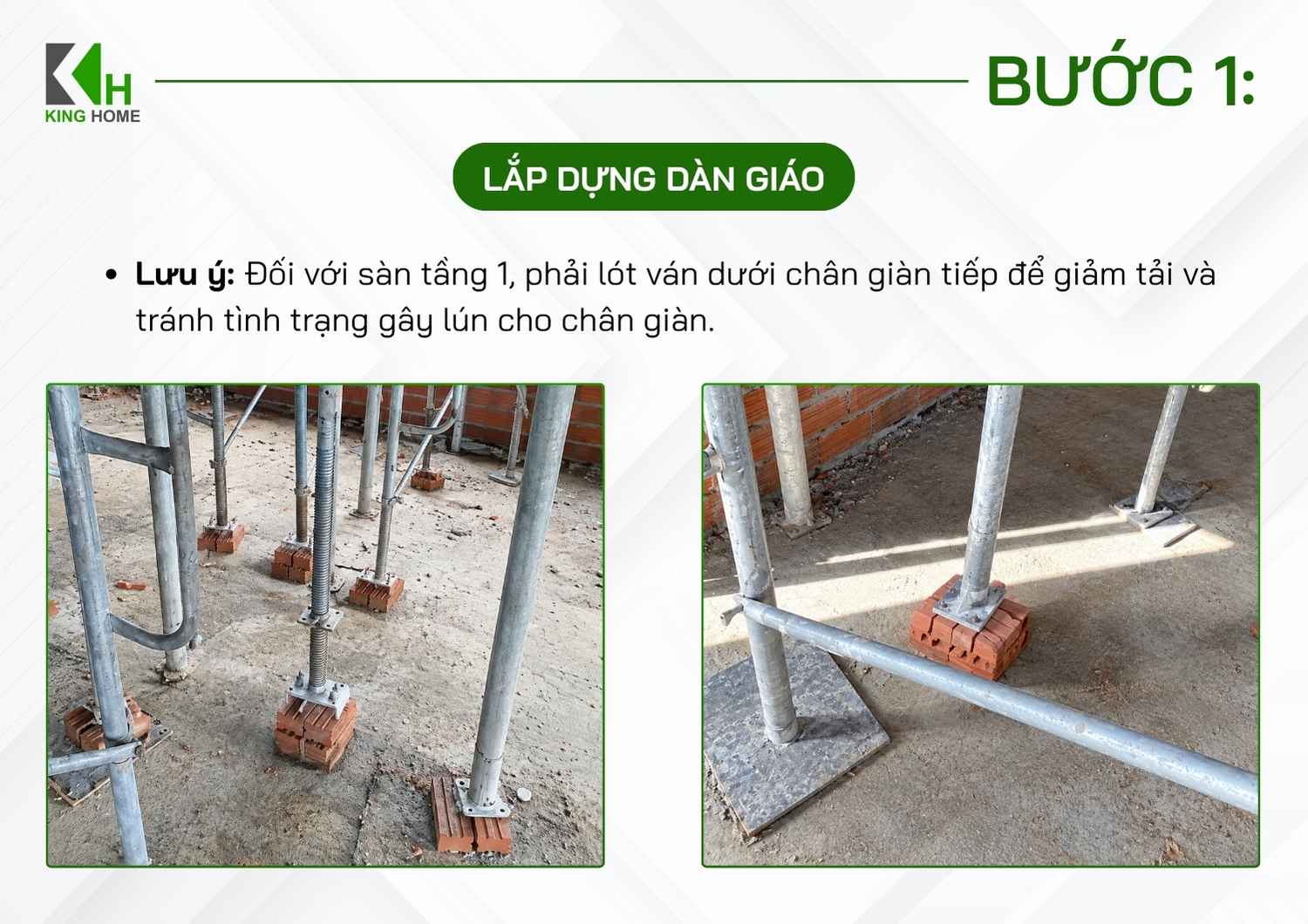

- Lưu ý: Đối với sàn tầng 1, cần lót ván hoặc vật liệu phù hợp dưới chân cây chống để phân bổ tải trọng lên nền, hạn chế tình trạng chân chống bị lún hoặc xê dịch trong quá trình thi công.

4.2. Gia công, lắp dựng coppha dầm sàn

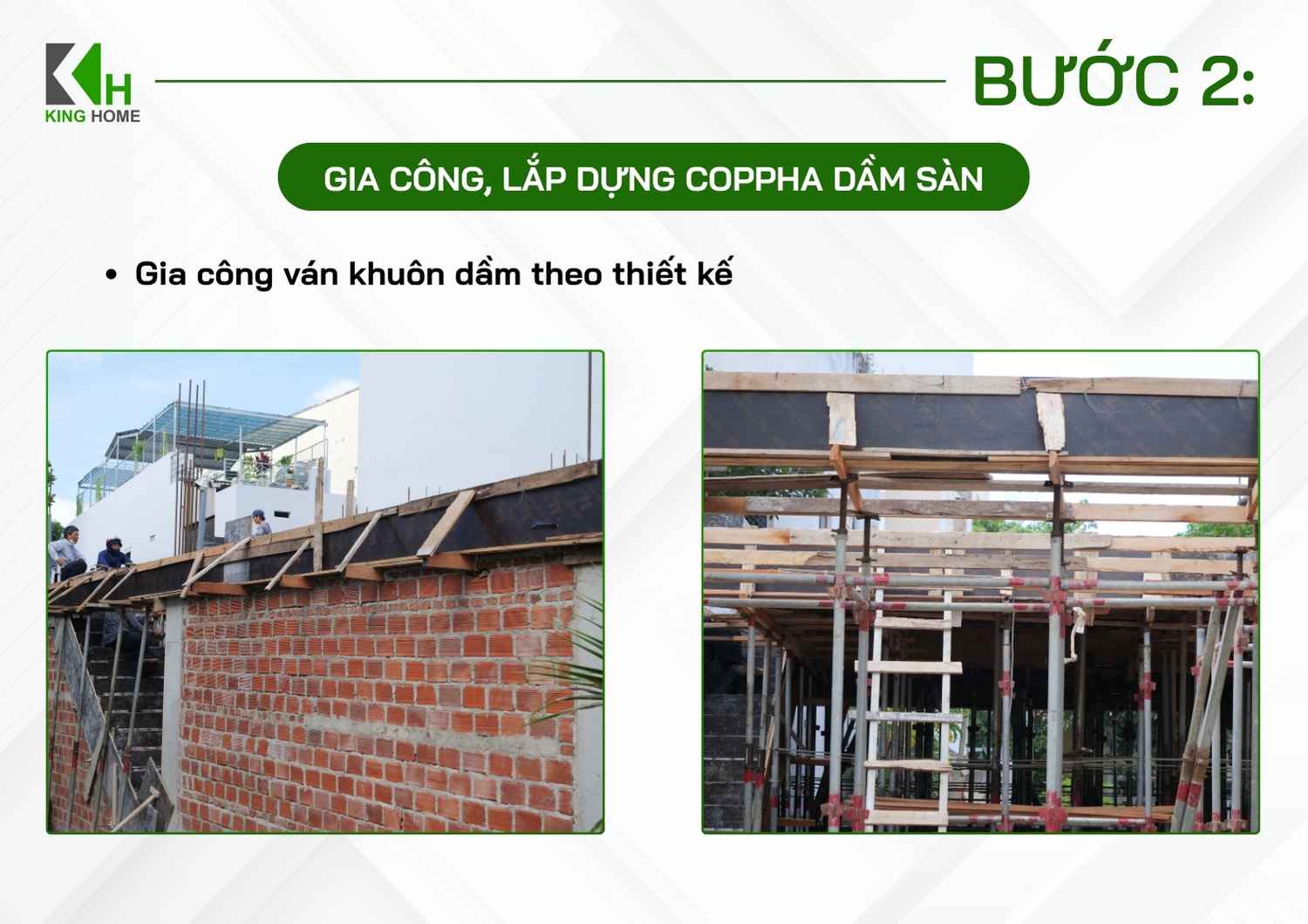

- Sau khi hệ giàn giáo được lắp dựng ổn định, tiến hành gia công và lắp dựng cốp pha dầm sàn theo đúng bản vẽ thiết kế. Cốp pha cần đảm bảo đúng kích thước, cao độ, vị trí và đủ độ chắc chắn để giữ ổn định trong suốt quá trình đổ bê tông.

- Gia công cốp pha dầm: Cốp pha dầm được gia công theo kích thước thể hiện trên bản vẽ, sau đó lắp đặt đúng tim trục và cao độ. Các mối nối cần được liên kết chắc chắn, hạn chế hở hoặc xê dịch khi đổ bê tông.

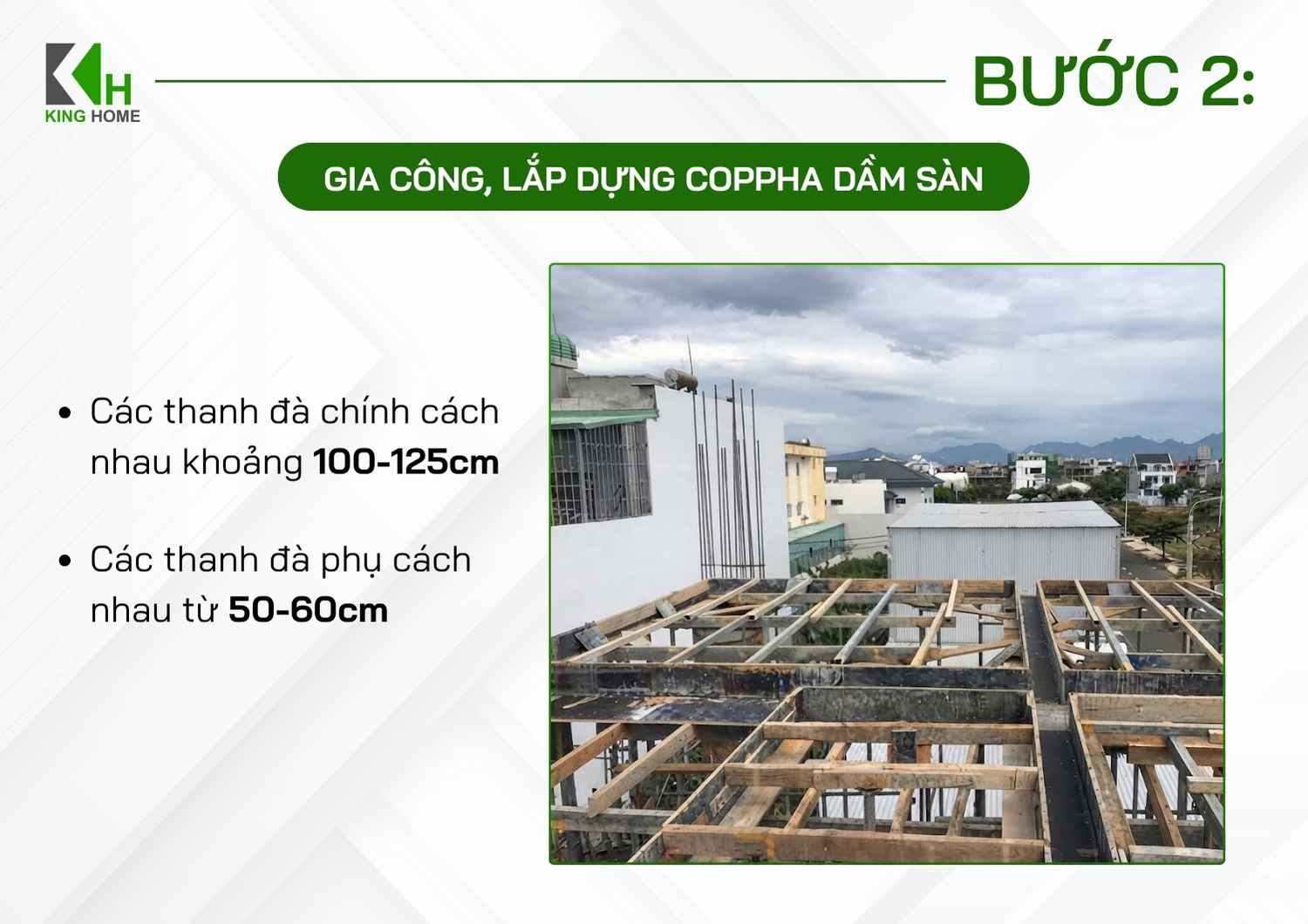

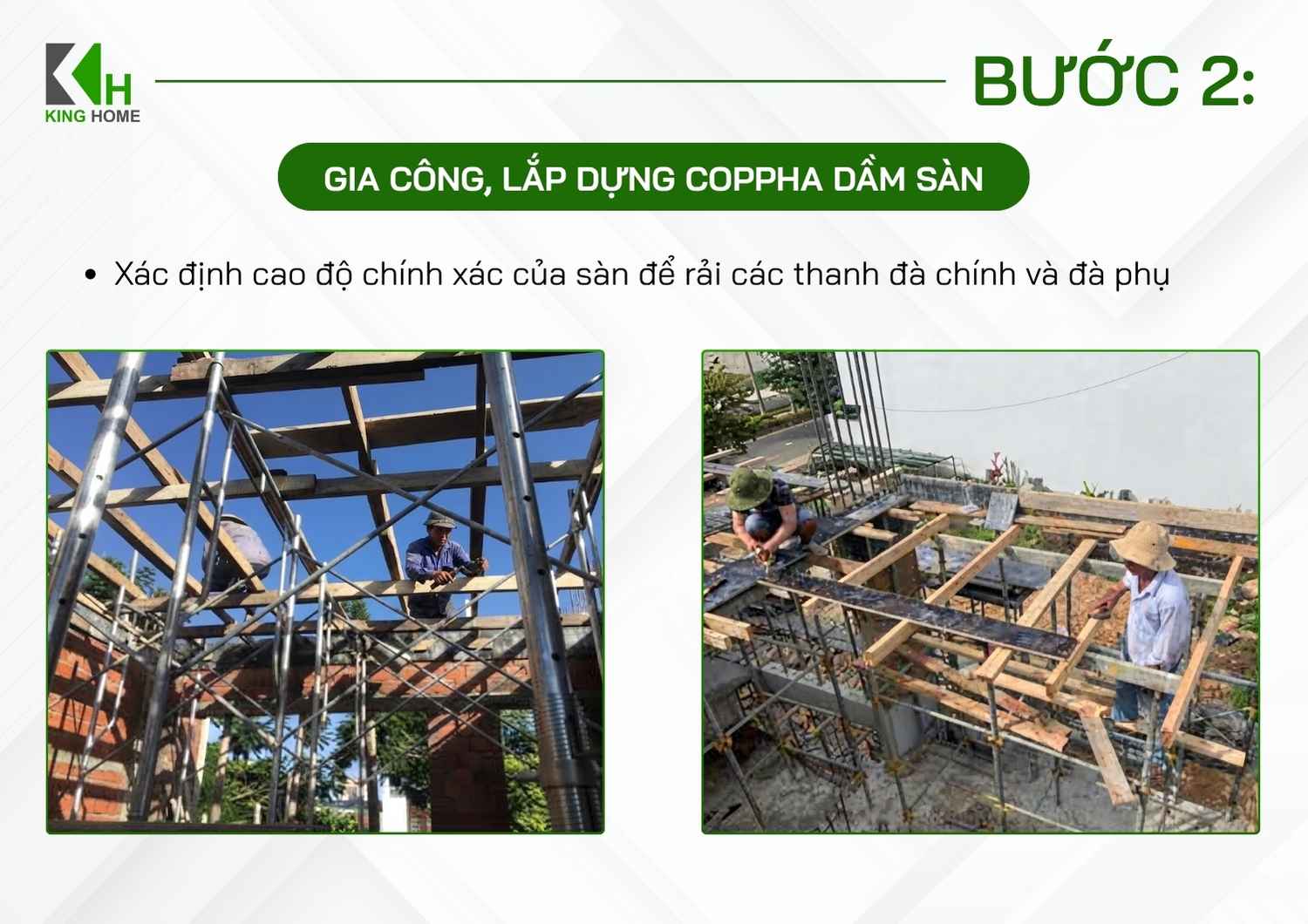

- Cân cao độ sàn và rải đà: Tiến hành xác định cao độ sàn trước khi bố trí hệ đà chính và đà phụ. Khoảng cách các thanh đà được bố trí phù hợp với loại cốp pha và yêu cầu chịu tải, thông thường đà chính khoảng 100–125 cm, đà phụ khoảng 50–60 cm.

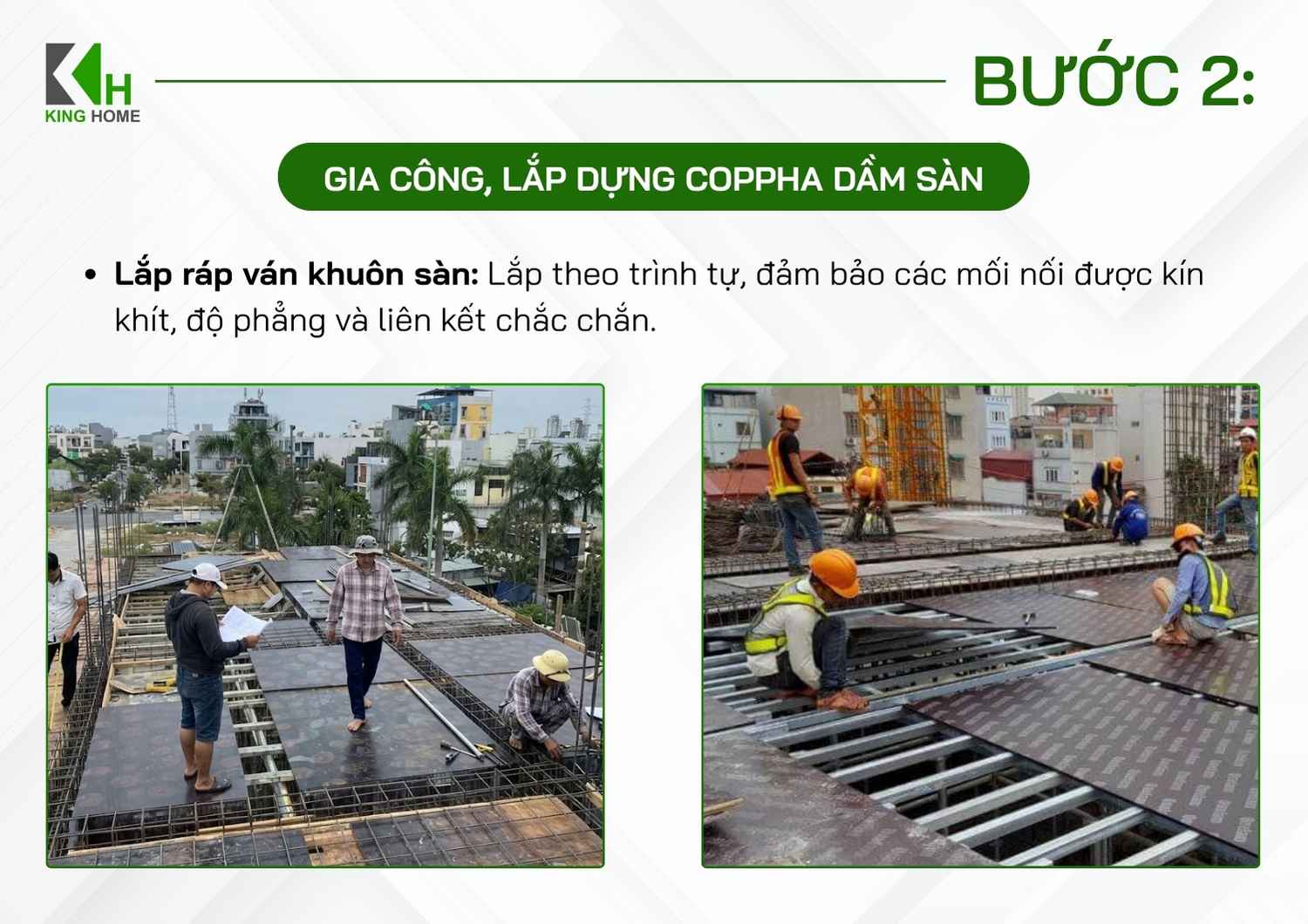

- Lắp dựng cốp pha sàn: Các tấm cốp pha được lắp theo trình tự, đảm bảo bề mặt tương đối phẳng, các vị trí tiếp giáp kín khít và hệ cốp pha được cố định chắc chắn, không bị võng hoặc xê dịch trong quá trình thi công.

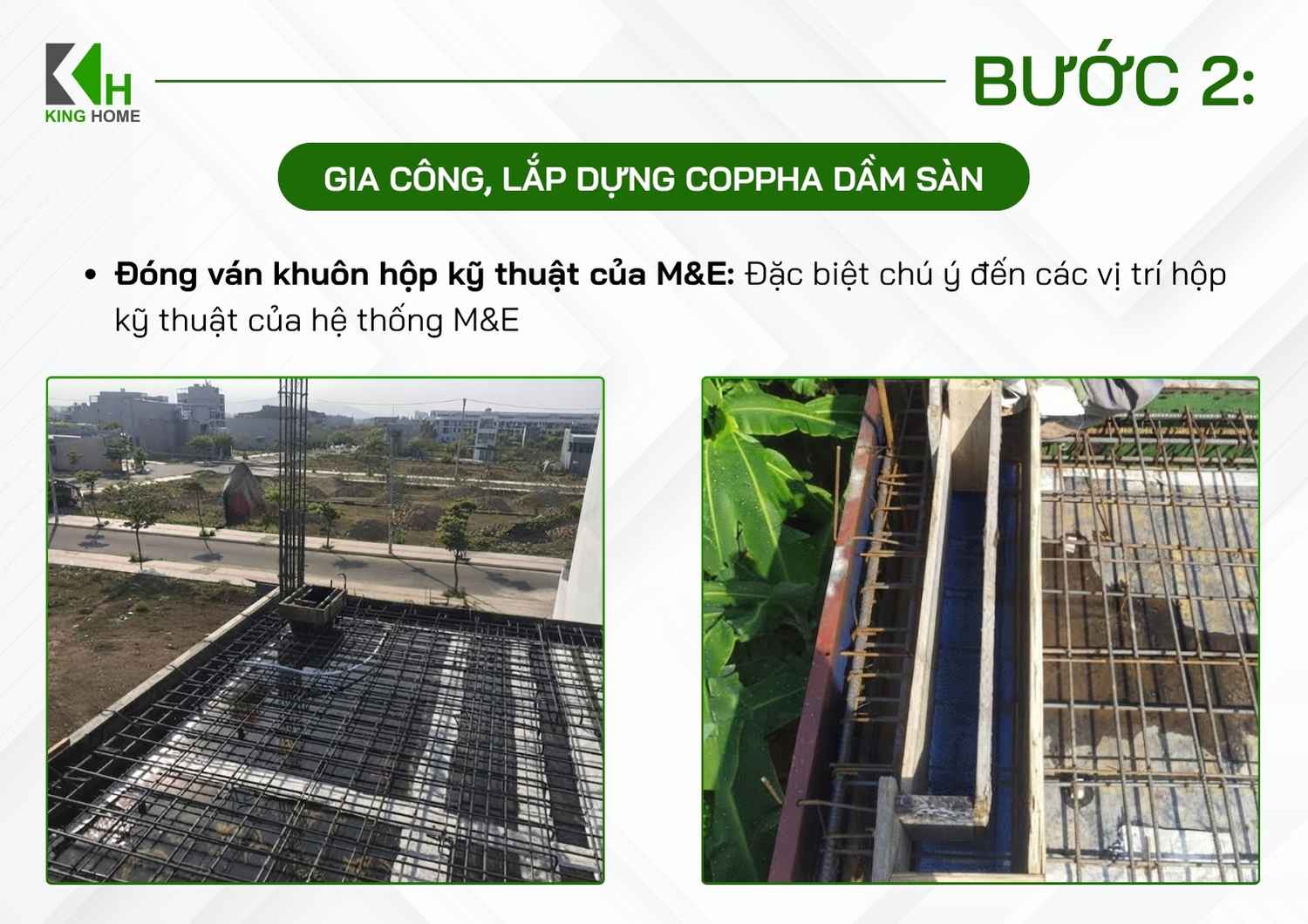

- Lắp cốp pha hộp kỹ thuật M&E: Các vị trí hộp kỹ thuật, lỗ chờ và khu vực dành cho hệ thống cơ điện cần được xác định trước khi hoàn thiện cốp pha, đảm bảo đúng vị trí thiết kế và không ảnh hưởng đến hệ kết cấu.

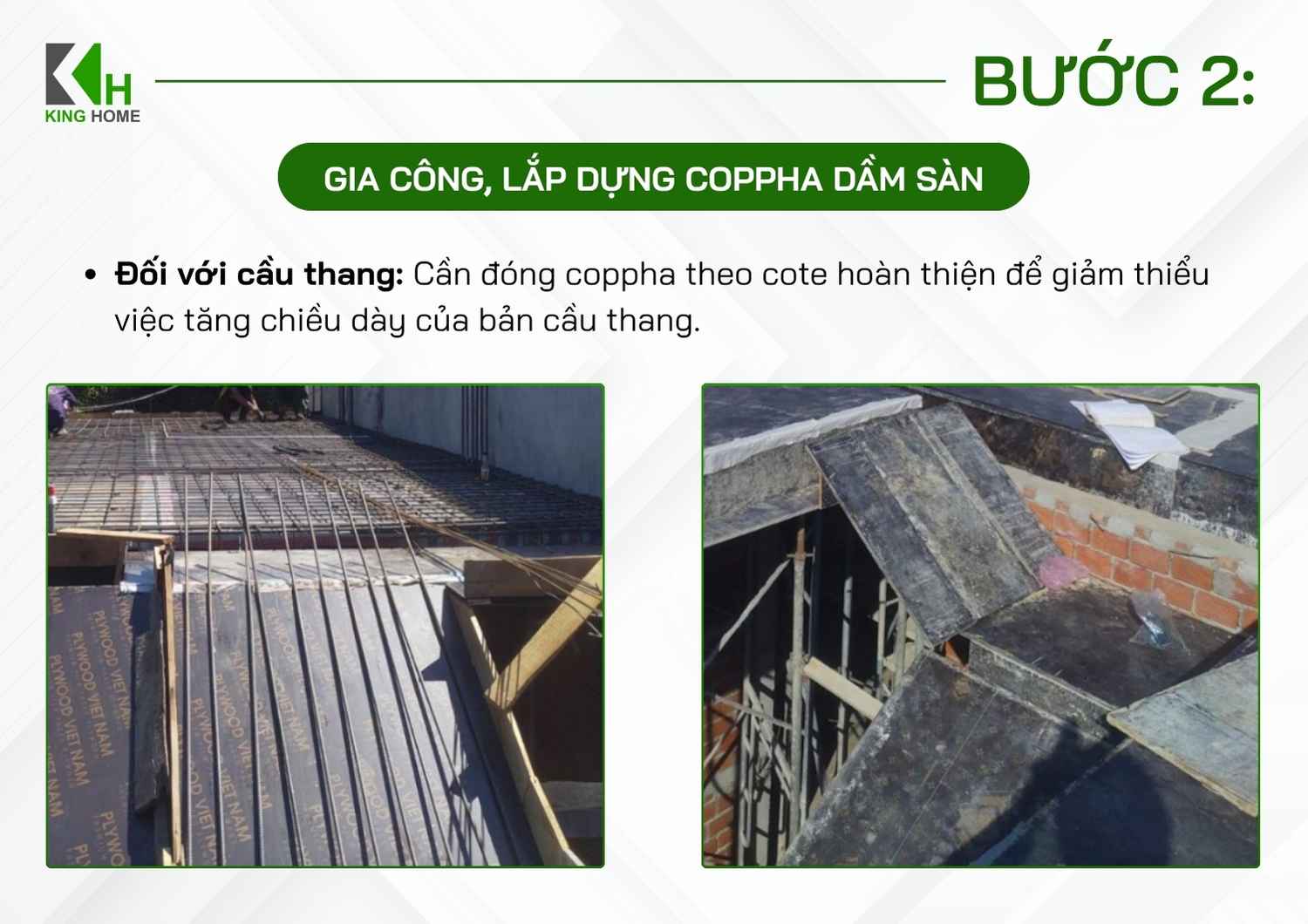

- Đối với cầu thang: Cốp pha cầu thang cần được lắp đặt theo cao độ hoàn thiện và đúng kích thước thiết kế, qua đó hạn chế việc bản thang bị tăng chiều dày không cần thiết sau khi đổ bê tông.

4.3. Gia công, lắp đặt cốt thép
Sau khi hoàn thiện hệ cốp pha, tiến hành gia công và lắp đặt cốt thép dầm sàn theo đúng hồ sơ thiết kế. Đây là công đoạn cần kiểm tra kỹ về chủng loại, đường kính, số lượng, vị trí và khoảng cách cốt thép, bởi mỗi vị trí trong dầm sàn đều có yêu cầu bố trí khác nhau.

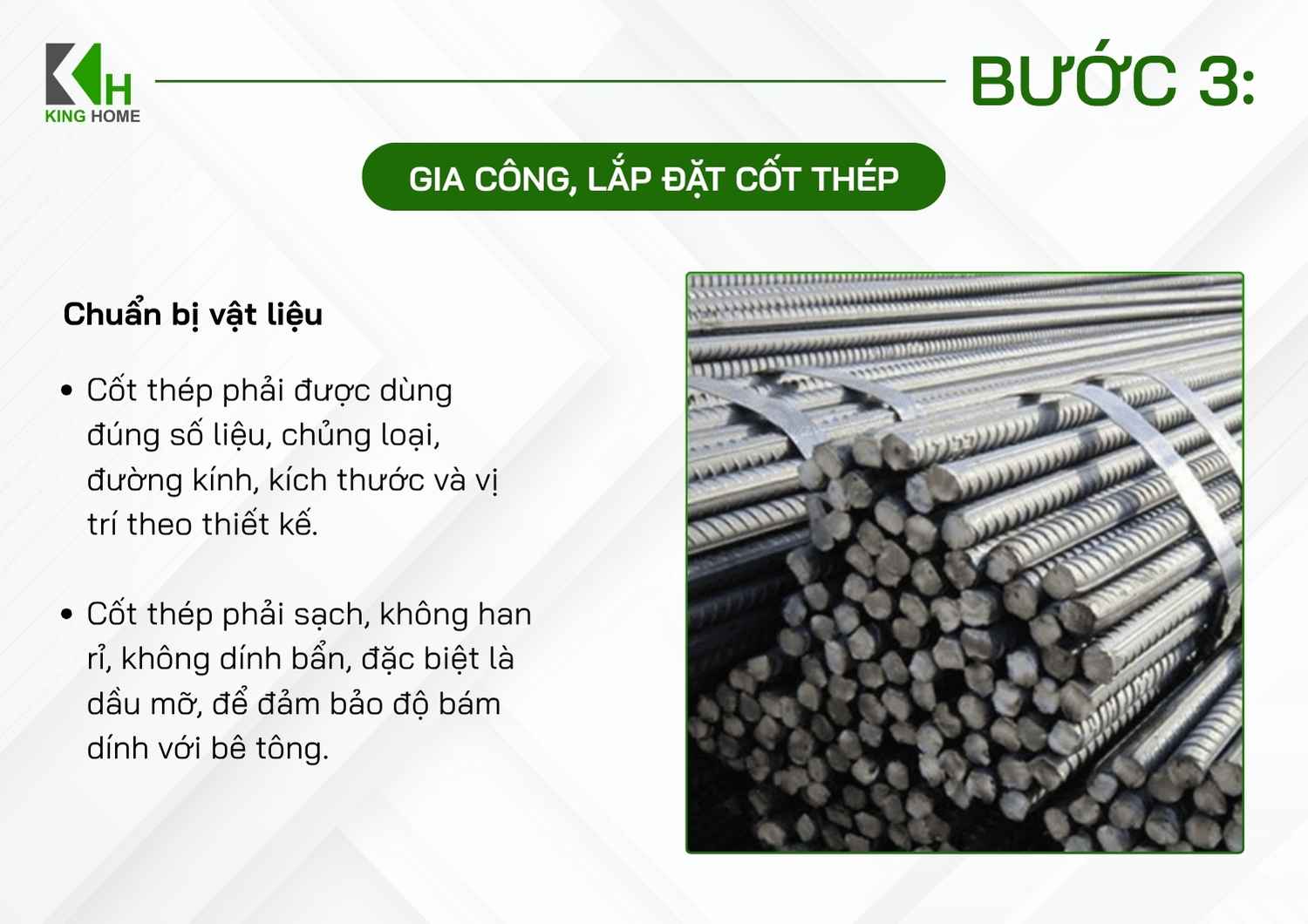

- Chuẩn bị cốt thép: Kiểm tra thép trước khi đưa vào gia công, đảm bảo đúng chủng loại, đường kính và kích thước theo thiết kế. Cốt thép cần được làm sạch, không dính dầu mỡ, bùn đất hoặc các tạp chất làm ảnh hưởng đến khả năng bám dính với bê tông.

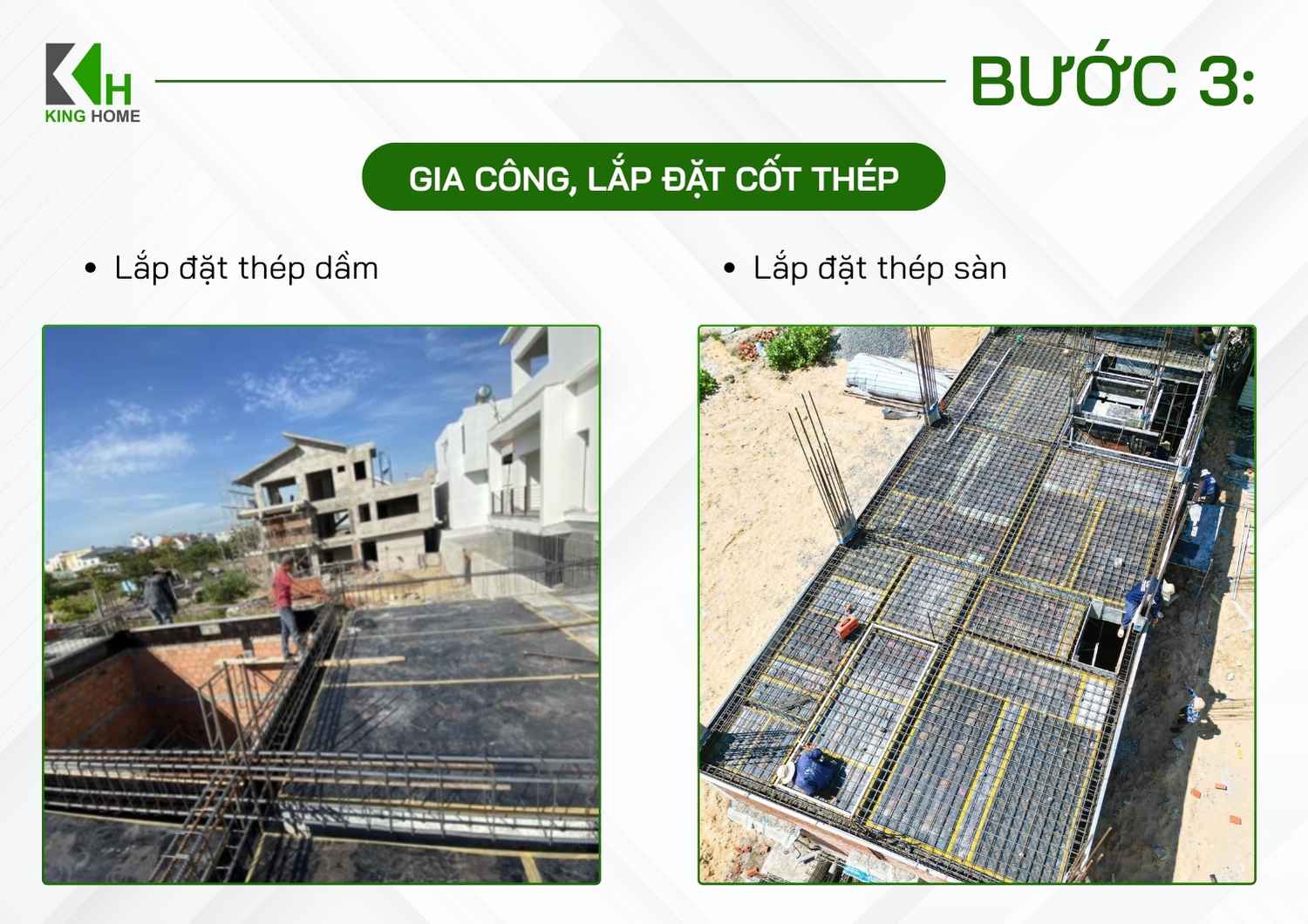

- Gia công cốt thép: Các thanh thép được cắt, uốn theo đúng hình dạng và kích thước trên bản vẽ. Sau khi gia công, thép được phân loại, đánh dấu để thuận tiện cho quá trình lắp đặt và hạn chế nhầm lẫn giữa các loại thép.

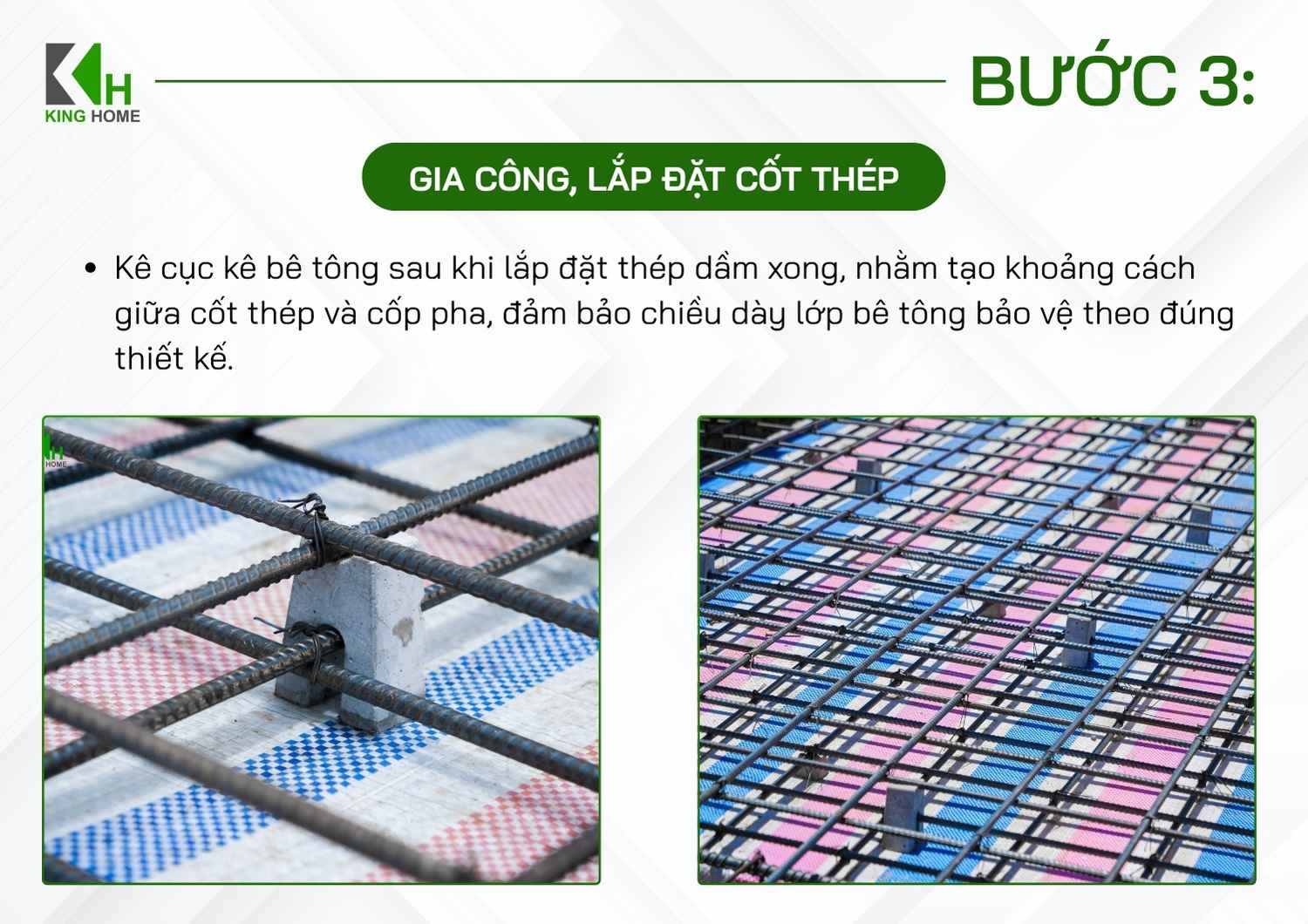

- Kê cục kê bê tông dưới thép sàn: Cục kê được bố trí đều dưới lớp thép sàn nhằm giữ đúng cao độ cốt thép, đảm bảo chiều dày lớp bê tông bảo vệ và hạn chế thép bị xê dịch trong quá trình đổ bê tông.

Sau khi hoàn tất, cần kiểm tra và nghiệm thu toàn bộ cốt thép dầm sàn trước khi chuyển sang công đoạn lắp đặt hệ thống điện nước âm sàn và đổ bê tông.
4.4. Lắp đặt điện nước âm sàn
Sau khi hoàn thiện phần cốt thép, tiến hành lắp đặt hệ thống điện nước âm sàn theo đúng bản vẽ thiết kế. Công đoạn này cần được kiểm tra kỹ để đảm bảo các đường ống, vị trí thoát nước và lỗ chờ không ảnh hưởng đến kết cấu dầm sàn.

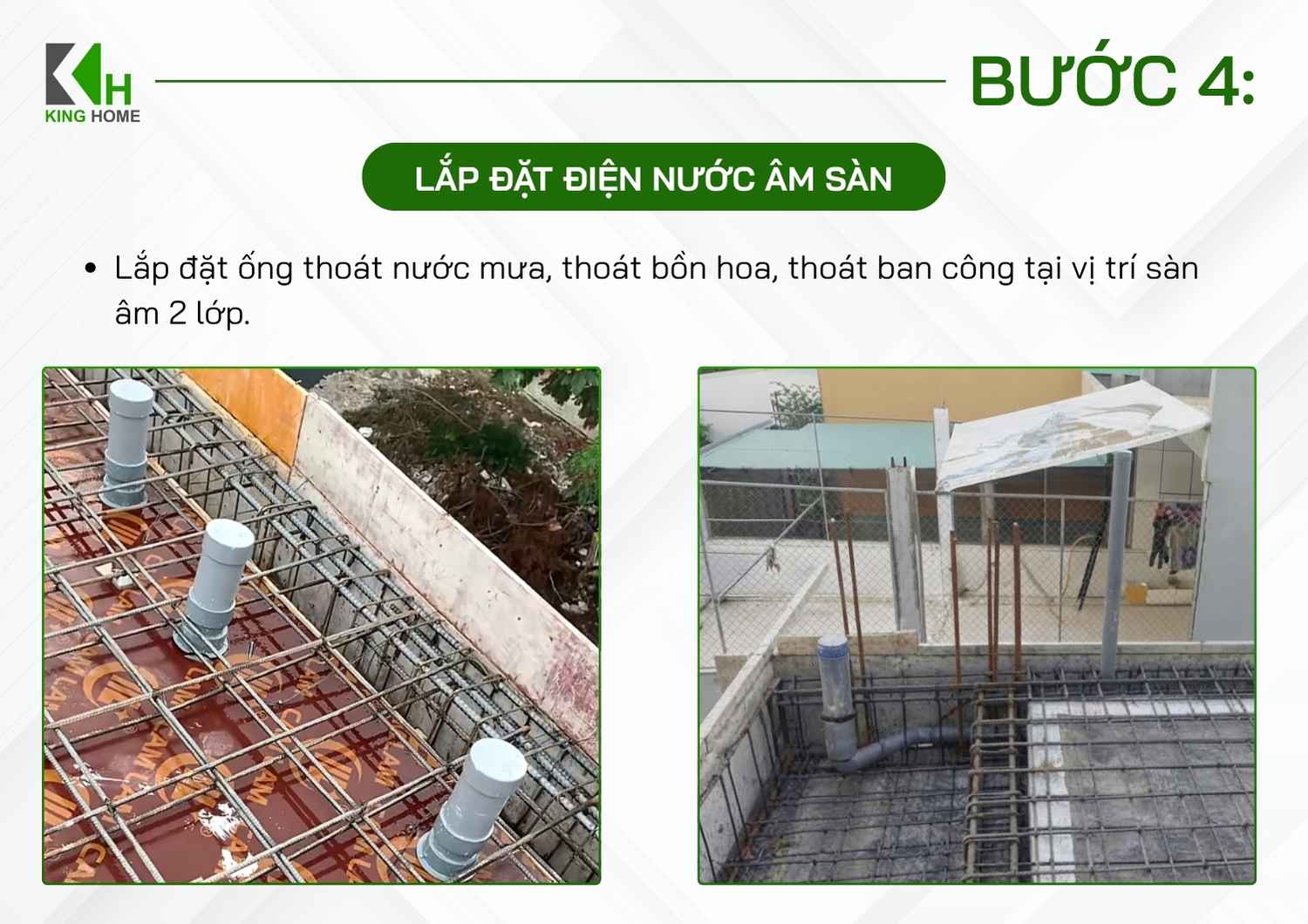

- Lắp đặt ống thoát nước: Xác định chính xác vị trí thoát nước mưa, thoát nước ban công, bồn hoa và các khu vực cần thoát nước khác. Các đường ống được lắp đặt đúng cao độ, đúng độ dốc và cố định chắc chắn, đặc biệt tại những vị trí sàn âm hoặc sàn hai lớp.

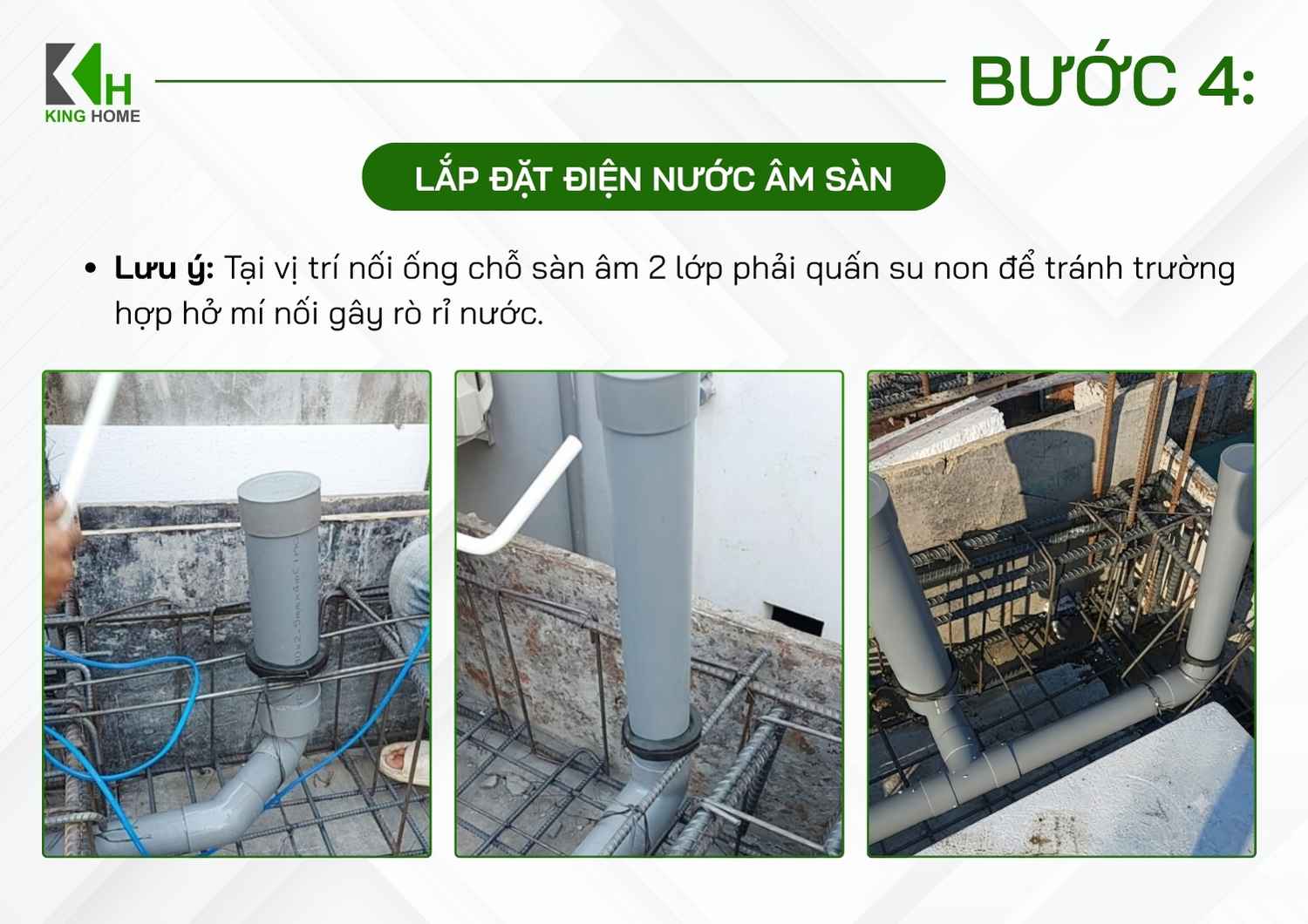

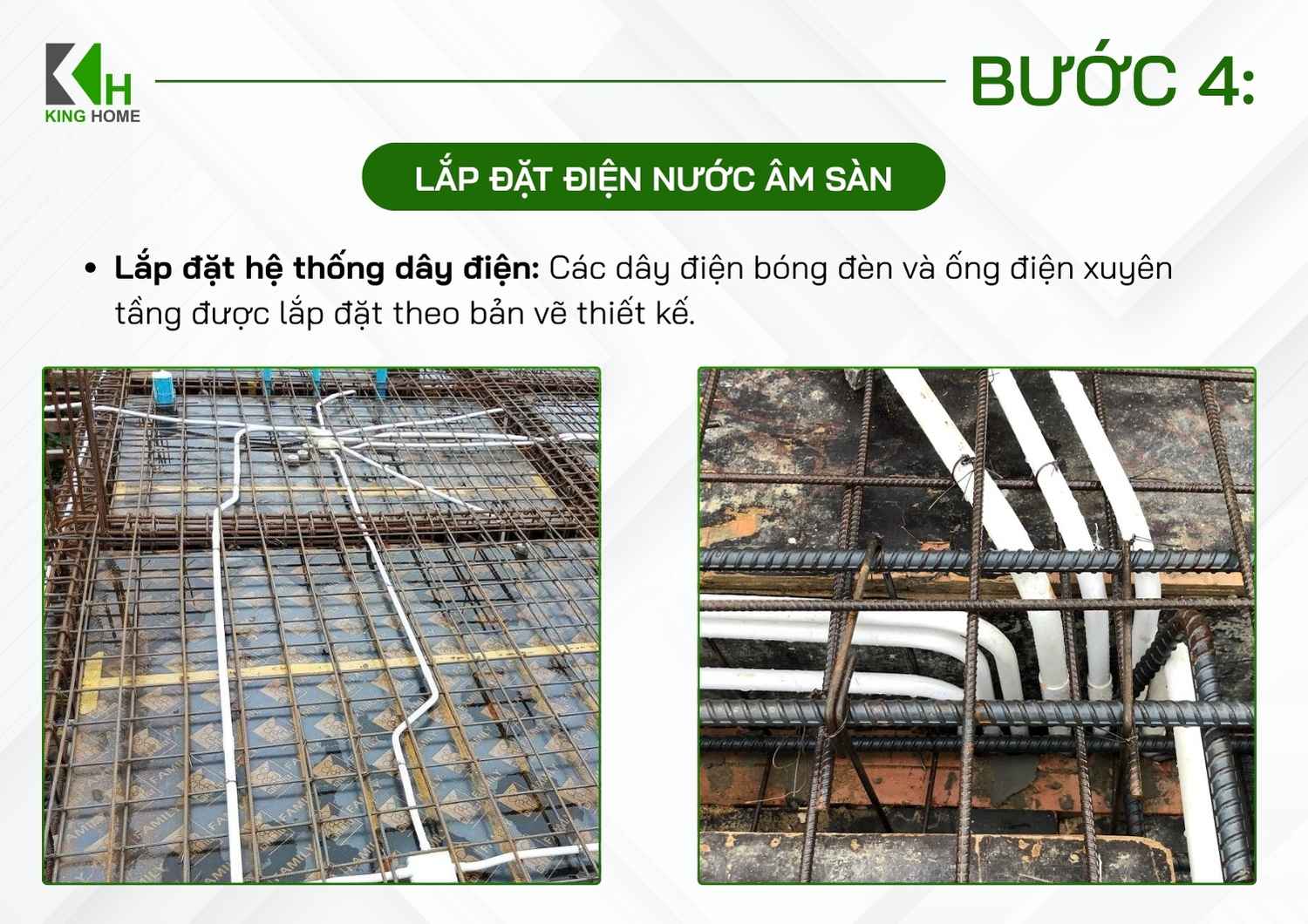

- Lắp đặt hệ thống điện: Ống điện, dây điện phục vụ đèn, thiết bị điện và các vị trí xuyên tầng được bố trí theo bản vẽ M&E. Các đường ống cần được cố định gọn gàng, tránh xê dịch trong quá trình đổ bê tông và không làm ảnh hưởng đến vị trí cốt thép.

- Kiểm tra trước khi đổ bê tông: Sau khi hoàn thiện hệ thống điện nước âm sàn, cần kiểm tra lại toàn bộ đường ống, hộp kỹ thuật, lỗ chờ và các vị trí xuyên sàn để đảm bảo đúng thiết kế trước khi nghiệm thu.

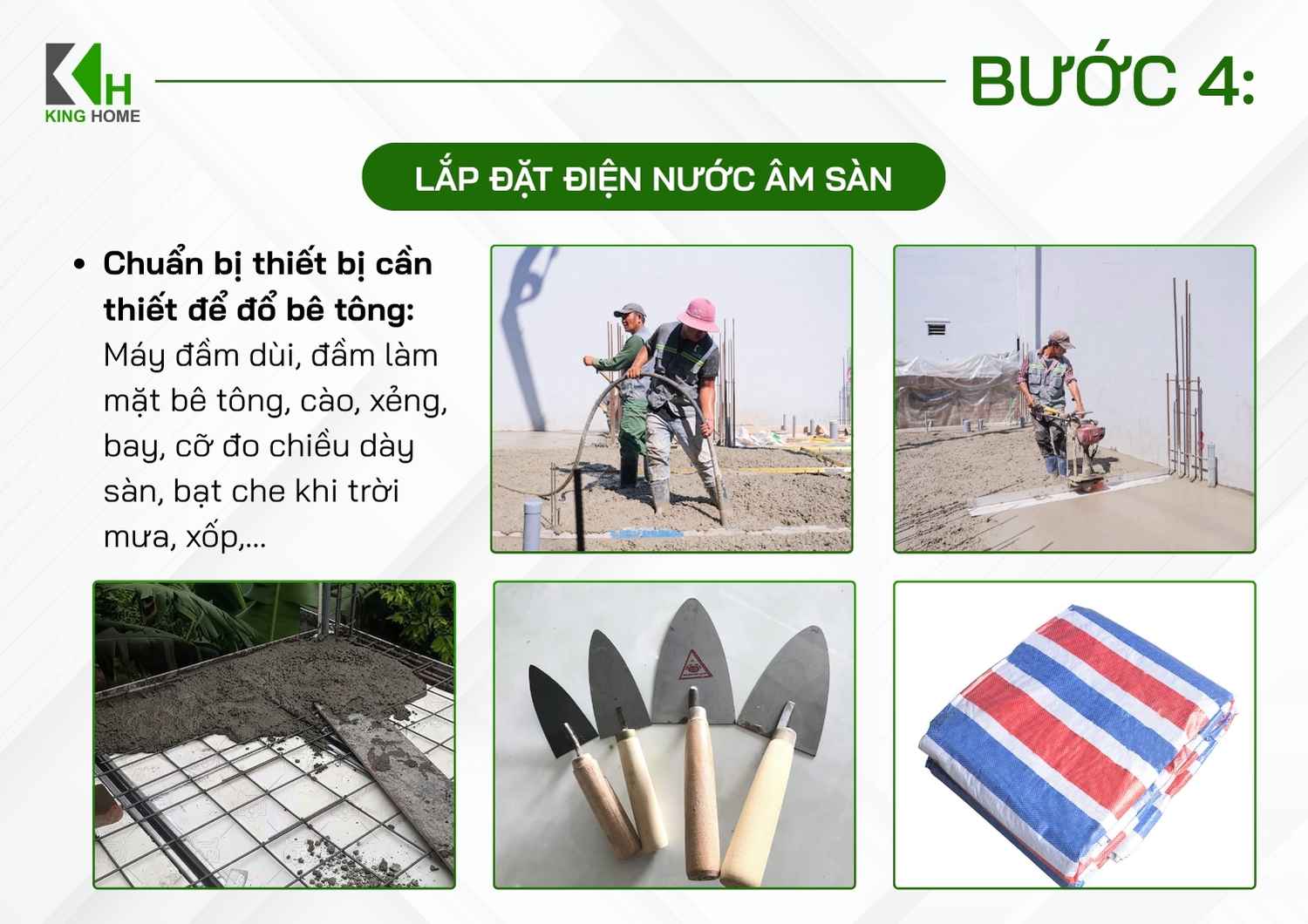

- Chuẩn bị thiết bị đổ bê tông: Trước khi tiến hành đổ bê tông dầm sàn, cần chuẩn bị đầy đủ máy đầm dùi, dụng cụ làm phẳng mặt bê tông, cào, xẻng, bay, dụng cụ kiểm tra chiều dày sàn, bạt che mưa và các vật tư cần thiết khác.

4.5. Đổ bê tông dầm sàn và dưỡng bê tông
Sau khi hoàn tất cốp pha, cốt thép và hệ thống điện nước âm sàn, công trình sẽ chuyển sang công đoạn đổ bê tông dầm sàn. Đây là bước quan trọng quyết định trực tiếp đến chất lượng kết cấu, vì vậy cần kiểm tra kỹ trước, trong và sau khi đổ bê tông.

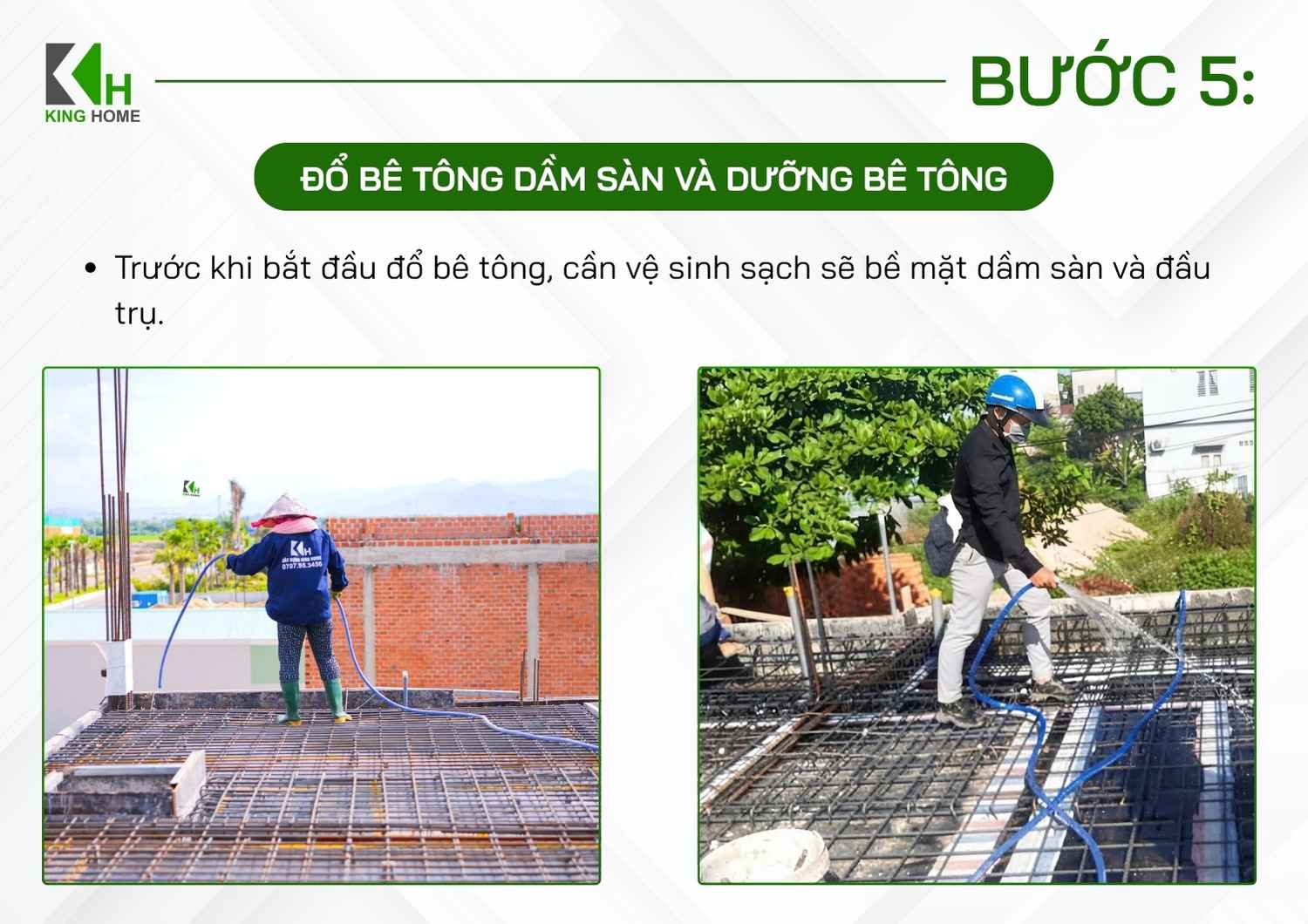

- Kiểm tra trước khi đổ: Vệ sinh sạch bề mặt cốp pha, dầm sàn và khu vực đầu cột, đồng thời kiểm tra lại cốt thép, cục kê, M&E, cao độ sàn và hệ thống chống đỡ. Chỉ tiến hành đổ bê tông sau khi các hạng mục đã được nghiệm thu đạt yêu cầu.

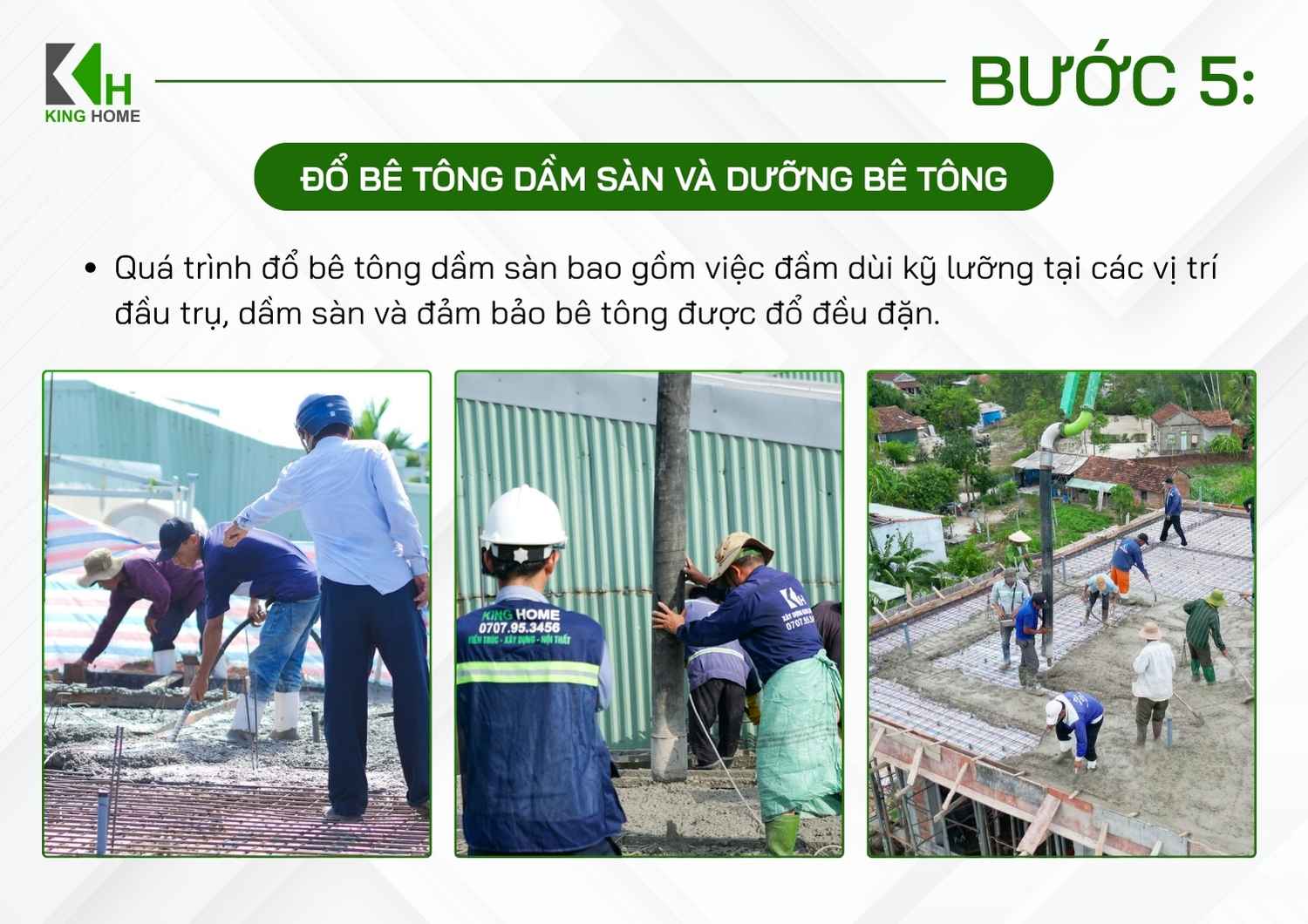

- Đổ và đầm bê tông: Bê tông được đưa vào dầm sàn theo trình tự phù hợp, đảm bảo phân bố đều và hạn chế tình trạng dồn tải cục bộ. Trong quá trình đổ, sử dụng đầm dùi để bê tông được lèn chặt, đặc biệt tại các vị trí dầm, đầu cột và khu vực cốt thép dày, hạn chế rỗ bê tông và tạo độ liên kết tốt giữa các cấu kiện.

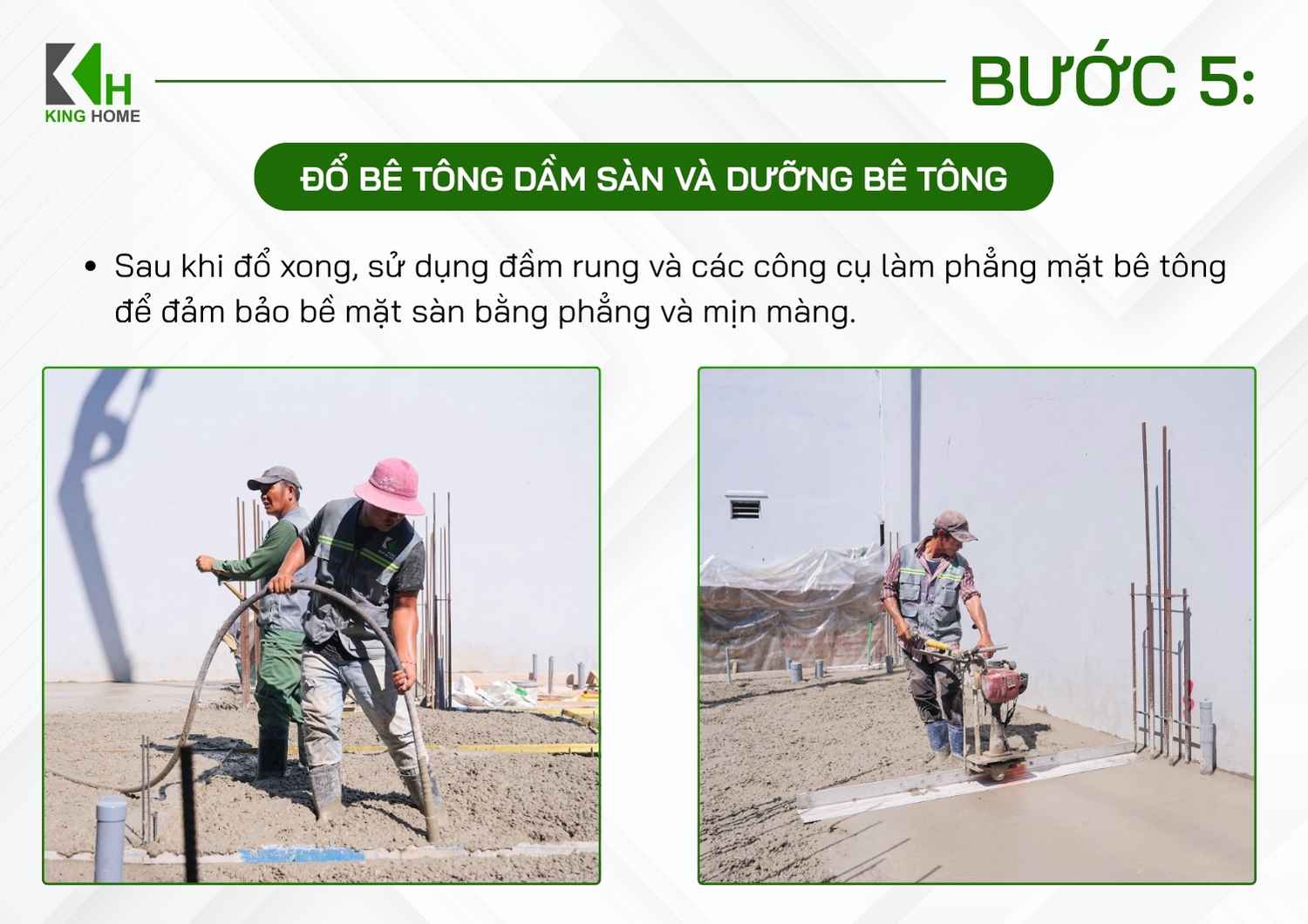

- Cán và hoàn thiện mặt sàn: Sau khi bê tông được đổ đến cao độ yêu cầu, tiến hành cán, xoa và làm phẳng bề mặt sàn. Cao độ cần được kiểm tra trong quá trình hoàn thiện để đảm bảo đúng thiết kế và thuận lợi cho các công đoạn tiếp theo.

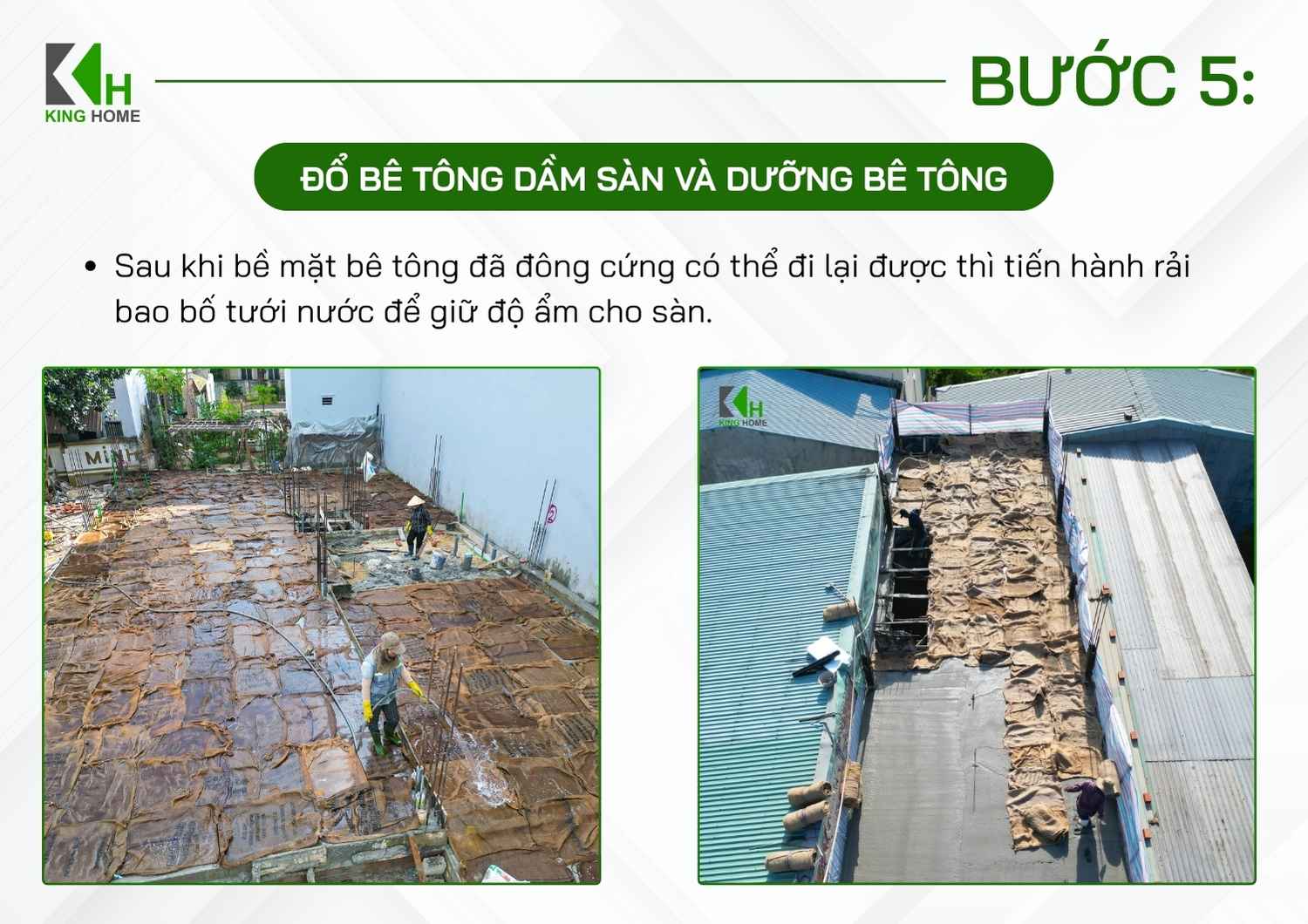

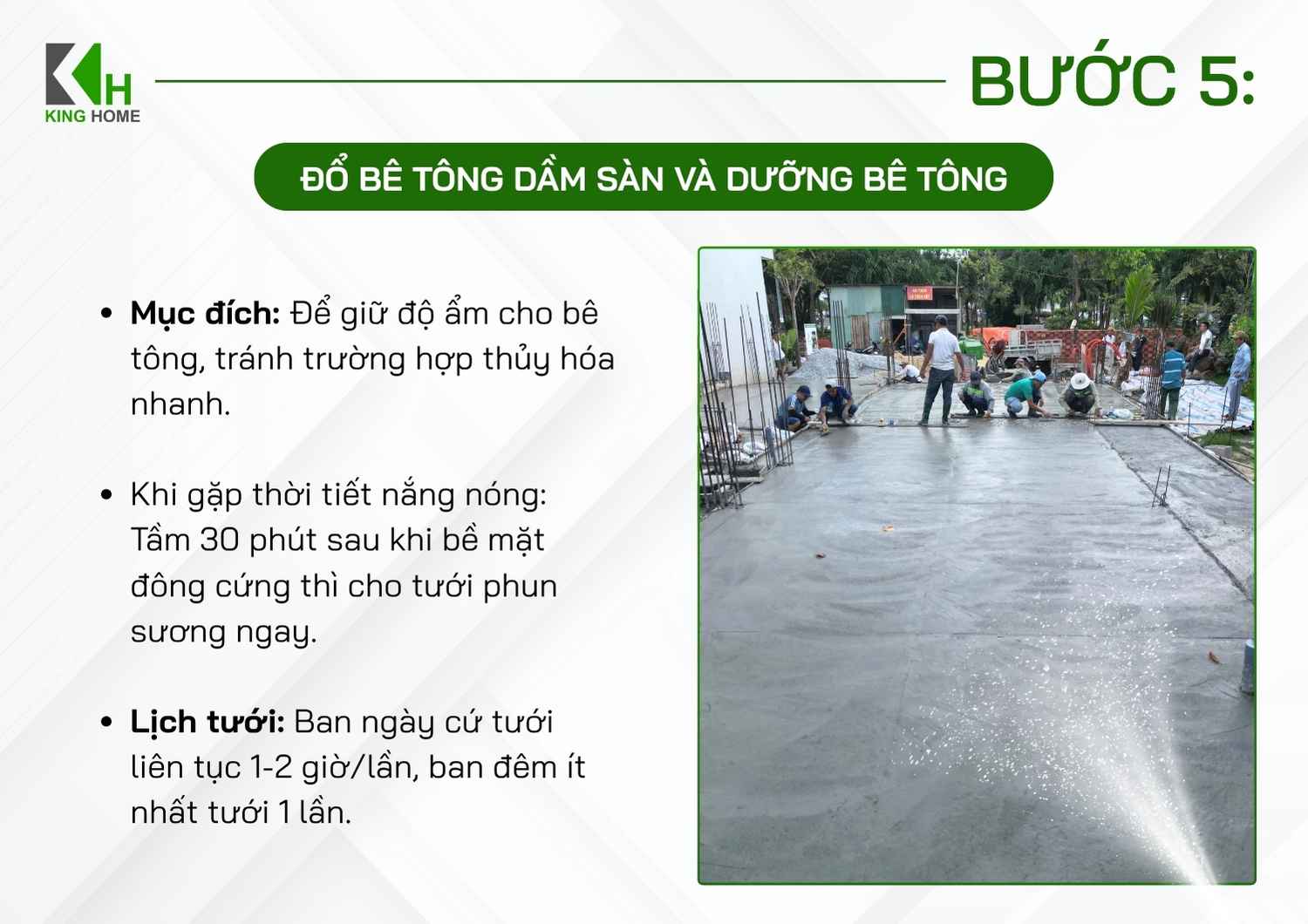

- Bảo dưỡng bê tông: Sau khi bê tông bắt đầu đông cứng, cần tiến hành bảo dưỡng để hạn chế mất nước quá nhanh, giúp bê tông phát triển cường độ và giảm nguy cơ nứt bề mặt. Với thời tiết nắng nóng, có thể tưới phun sương khi bề mặt đã đủ cứng, tránh tưới quá sớm làm ảnh hưởng đến lớp bề mặt bê tông.

Khi bề mặt đã đủ cứng để đi lại, có thể rải bao bố và tưới nước định kỳ để duy trì độ ẩm cho sàn. Tần suất tưới cần điều chỉnh theo điều kiện thời tiết, đảm bảo bề mặt không bị khô trong giai đoạn bảo dưỡng ban đầu.

5. King Home đồng hành cùng gia chủ từ thiết kế đến thi công trọn gói
Với dịch vụ thiết kế và thi công trọn gói tại các tỉnh miền Trung như Gia Lai, Đắk Lắk, Bình Định, Phú Yên, Quảng Ngãi, Kon Tum, King Home đồng hành cùng gia chủ từ khâu khảo sát hiện trạng, tư vấn giải pháp móng, thiết kế kết cấu đến tổ chức thi công và kiểm soát chất lượng tại công trình. Tùy vào điều kiện nền đất, quy mô và tải trọng của từng công trình, đội ngũ kỹ sư sẽ đề xuất phương án phù hợp như móng đơn, móng băng hoặc móng cọc.

Nếu Quý Anh/Chị đang chuẩn bị xây nhà tại Gia Lai, Pleiku, Quy Nhơn, Bình Định, Phú Yên, Đắk Lắk, Quảng Ngãi hoặc các khu vực lân cận nhưng chưa xác định được công trình của mình phù hợp với loại móng nào, hãy liên hệ King Home để được khảo sát và tư vấn giải pháp phù hợp với hiện trạng khu đất cũng như nhu cầu xây dựng.
Xem thêm các bài viết:
Thông tin liên hệ
Văn phòng: 969 Trần Hưng Đạo, P. Quy Nhơn, T. Gia Lai ( Bình Định cũ)
Hotline: 0707 95 3456 (Mr.Huy) | 0865 172 467 (Mr. Tuấn)
Email: kientruckinghome@gmail.com
Tham khảo các thông tin mới nhất của Công ty qua Fanpage KING HOME – Tư vấn thiết kế & xây dựng
Xem thêm các dự án nhà phố của King Home tại đây!
